Formalności OZE - Jak uniknąć błędów? Pełny przewodnik

Olgierd Ziółkowski 15 lipca 2026
Dwóch mężczyzn montuje panele słoneczne na dachu. To przyszłość OZE w Polsce.

Spis treści

Przepisy dotyczące OZE w Polsce są dziś dość czytelne, ale łatwo pogubić się w tym, gdzie kończy się zwykłe zgłoszenie, a zaczyna pozwolenie albo wpis do rejestru. W praktyce najwięcej problemów nie robi sam montaż, tylko kolejność formalności, dokumenty do operatora i obowiązki przeciwpożarowe. Poniżej rozkładam to na konkretne kroki, tak żeby dało się bez chaosu przygotować instalację domu albo firmy.

Najważniejsze formalności zależą od mocy i sposobu przyłączenia

  • Mikroinstalacja to zwykle źródło do 50 kW i najczęściej nie wymaga koncesji.
  • Mała instalacja ma moc powyżej 50 kW do 1 MW i dla przedsiębiorcy oznacza wpis do rejestru URE, a nie koncesję.
  • Przyłączenie mikroinstalacji do sieci zgłasza się zwykle co najmniej 30 dni przed planowanym podłączeniem.
  • W fotowoltaice powyżej 6,5 kW dochodzą obowiązki ppoż. i zgłoszenie do PSP po zakończeniu budowy.
  • Instalacje powyżej 50 kW wchodzą już w reżim pozwolenia na budowę.
  • Jeśli zmieniasz moc, typ instalacji albo dodajesz magazyn energii, operatora trzeba poinformować o tym w terminie 14 dni.

Najpierw rozróżnij skalę inwestycji, bo od niej zależy większość formalności

Ja zaczynam od jednego prostego podziału: mikroinstalacja i mała instalacja. Mikroinstalacja to źródło OZE o łącznej mocy zainstalowanej elektrycznej do 50 kW. Mała instalacja mieści się powyżej 50 kW i nie przekracza 1 MW. Ten próg jest ważniejszy niż sam rodzaj technologii, bo to on decyduje, czy wystarczy zgłoszenie, czy trzeba wejść w bardziej formalny tryb.

Rodzaj instalacji Moc Co to oznacza w praktyce
Mikroinstalacja do 50 kW Zwykle brak koncesji, najczęściej zgłoszenie do operatora sieci, a przy fotowoltaice powyżej 6,5 kW dochodzą wymogi ppoż.
Mała instalacja powyżej 50 kW do 1 MW Dla firmy to działalność regulowana, więc potrzebny jest wpis do rejestru wytwórców energii w małej instalacji.
Większy projekt powyżej 1 MW Wchodzą dodatkowe decyzje, uzgodnienia i analiza techniczno-prawna dla konkretnej technologii i lokalizacji.

To rozróżnienie porządkuje resztę procesu. Gdy wiem, do której grupy należy inwestycja, od razu widzę, czy patrzę na prostą ścieżkę prosumencką, czy na formalny projekt firmowy. I właśnie od tego przechodzę do przyłączenia, bo tam najczęściej popełnia się pierwszy kosztowny błąd.

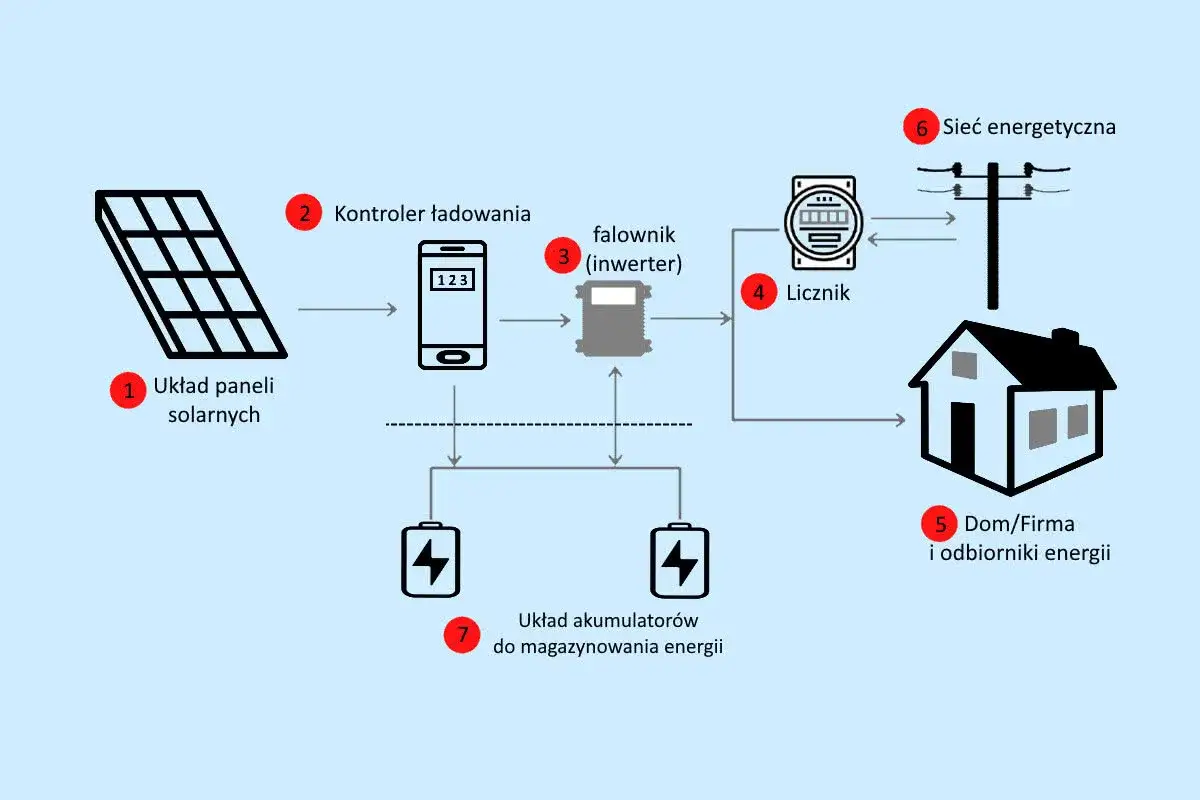

Schemat instalacji OZE w Polsce: panele słoneczne (1), kontroler ładowania (2), falownik (3), licznik (4), dom/firma (5), sieć energetyczna (6) i akumulatory (7).

Jak wygląda zgłoszenie mikroinstalacji i przyłączenie do sieci

W przypadku mikroinstalacji najważniejsza jest relacja z operatorem systemu dystrybucyjnego. Jeżeli moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu, zwykle składa się zgłoszenie przyłączenia. Jeśli natomiast planowana moc jest wyższa niż możliwości obiektu, trzeba wystąpić o warunki przyłączenia. To nie jest detal techniczny, tylko podstawowa granica między zwykłą procedurą a bardziej rozbudowaną ścieżką.

  1. Sprawdź moc przyłączeniową obiektu i porównaj ją z mocą planowanej instalacji.
  2. Złóż zgłoszenie do operatora co najmniej 30 dni przed planowanym podłączeniem do sieci.
  3. Przygotuj dokumentację techniczną, w tym dane urządzeń i dane instalatora.
  4. Odbierz przyłączenie i dopiero potem uruchom rozliczanie energii.

Operator ma 30 dni na przyłączenie mikroinstalacji licząc od potwierdzenia przyjęcia zgłoszenia. Za samo przyłączenie mikroinstalacji do sieci dystrybucyjnej co do zasady nie pobiera się opłaty, co dla inwestora jest jedną z niewielu naprawdę prostych części całego procesu. Warto też pamiętać, że instalator powinien mieć odpowiednie kwalifikacje, najlepiej certyfikat montażu OZE albo ważne świadectwo kwalifikacyjne.

Jeśli instalacja później się zmienia, na przykład dochodzi magazyn energii albo rośnie jej moc, operator musi dostać aktualizację danych. Na to jest 14 dni od momentu zmiany. W praktyce to właśnie aktualizacje są często pomijane, a szkoda, bo potem trudno wyjaśnić rozbieżności między projektem a stanem faktycznym. Z tego miejsca naturalnie przechodzę do drugiego obszaru, czyli pozwoleń budowlanych i przeciwpożarowych.

Kiedy dochodzą pozwolenia budowlane i wymogi przeciwpożarowe

Przy fotowoltaice granice formalne są bardzo konkretne. Montaż urządzeń PV o mocy nie większej niż 50 kW nie wymaga pozwolenia na budowę ani zgłoszenia do organów administracji architektoniczno-budowlanej. Są jednak wyjątki: na budynku, gdy wysokość instalacji przekracza 3 m, oraz na gruncie, jeśli teren jest wpisany do rejestru zabytków. Powyżej 50 kW pozwolenie na budowę jest już wymagane zawsze.

Przypadek Co trzeba zrobić Ważny szczegół
PV do 50 kW Co do zasady bez pozwolenia i bez zgłoszenia budowlanego Wyjątki dotyczą montażu powyżej 3 m na budynku oraz terenów zabytkowych
PV powyżej 6,5 kW Uzgodnienie projektu z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych Po zakończeniu budowy trzeba zawiadomić PSP o rozpoczęciu użytkowania
PV powyżej 50 kW Pozwolenie na budowę przed startem prac Dotyczy zarówno dachu, jak i gruntu
Inwestycja o możliwym wpływie na środowisko Może być potrzebna decyzja środowiskowa Najczęściej przy większych farmach i trudniejszej lokalizacji

Przy instalacjach powyżej 6,5 kW dochodzi jeszcze obowiązek zgłoszenia do Państwowej Straży Pożarnej po zakończeniu budowy. Organ ma 14 dni na zajęcie stanowiska; brak reakcji w tym terminie oznacza brak sprzeciwu. To jeden z tych obowiązków, które wielu inwestorów odkłada do ostatniej chwili, a potem zatrzymuje odbiór całej instalacji. W dużych projektach dochodzi także ocena środowiskowa, więc im większa inwestycja, tym bardziej opłaca się układać formalności od początku z projektantem i instalatorem, a nie po fakcie.

Na tym etapie warto już wiedzieć, czy działasz jako prosument, czy jako przedsiębiorca. To zmienia nie tylko dokumenty, ale też sposób rozliczania i raportowania. I właśnie dlatego kolejna sekcja jest praktycznie najważniejsza dla osób planujących większy projekt.

Co musi zrobić firma, a co wystarczy prosumentowi

Najprościej mówiąc: prosument produkuje energię na własne potrzeby, a przedsiębiorca często wchodzi w osobny reżim ewidencyjny. Dla mikroinstalacji nie ma koncesji. Dla małej instalacji przedsiębiorca musi uzyskać wpis do rejestru wytwórców energii w małej instalacji. To działalność regulowana, więc samo uruchomienie źródła nie załatwia sprawy.

Status inwestora Najważniejsze obowiązki Terminy i pułapki
Prosument domowy Zgłoszenie mikroinstalacji, rozliczenie energii, aktualizacja danych przy zmianach Zmiany mocy lub rodzaju instalacji zgłasza się w 14 dni
Przedsiębiorca z małą instalacją Wpis do rejestru URE, półroczne sprawozdania, aktualizacja danych Pierwsze sprawozdanie składa się za półrocze, w którym uzyskano wpis, nawet bez produkcji
Duży projekt Analiza budowlana, środowiskowa i przyłączeniowa, często bardziej rozbudowane uzgodnienia Tu kolejność dokumentów ma większe znaczenie niż sam termin montażu

W małej instalacji sprawozdania składa się co pół roku, do 31 lipca i 31 stycznia. Jeśli zmienią się dane wpisane do rejestru, zgłoszenie aktualizacyjne trzeba złożyć w ciągu 14 dni. Za brak tej informacji grozi kara finansowa. To nie jest formalność „na papierze”, tylko realny obowiązek porządkowy, który URE traktuje bardzo serio.

Na etapie domowym różnice też są wyraźne. Nowi prosumenci rozliczają energię w net-billingu, czyli sprzedaży nadwyżek po cenie rynkowej, a nie w klasycznym systemie ilościowym. Od 2 lipca 2025 r. działa też prosument wirtualny, co jest ważne dla osób, które nie mają własnego dachu albo chcą korzystać z udziału w instalacji zlokalizowanej gdzie indziej. W praktyce to zwiększa elastyczność inwestycji, ale nie zwalnia z formalności związanych z przyłączeniem i rozliczeniem.

Rozliczenia, magazyn energii i zmiany danych po montażu

Po uruchomieniu instalacji wielu inwestorów uznaje, że temat jest zamknięty. To błąd. W praktyce najbardziej opłaca się od razu myśleć o tym, jak instalacja będzie działała po sezonie, po rozbudowie i po ewentualnym dołożeniu magazynu energii. Domowy magazyn nie zmienia przepisów, ale poprawia autokonsumpcję, czyli zużywanie energii wtedy, gdy naprawdę jest potrzebna. To zwykle robi większą różnicę w rachunkach niż samo „dobranie większej mocy” bez planu.

  • Jeśli instalacja ma pracować stabilnie, pilnuj zgodności mocy z dokumentacją przyłączeniową.
  • Jeżeli dodajesz magazyn energii, sprawdź, czy nie zmienia to parametrów mikroinstalacji zgłaszanych operatorowi.
  • Gdy zmieniasz rodzaj instalacji albo jej łączną moc, aktualizacja dla operatora jest obowiązkowa.
  • Przy wnioskach o dofinansowanie trzymaj w jednym miejscu protokół odbioru, faktury, potwierdzenie zgłoszenia i dokumentację techniczną.

Z mojego doświadczenia najwięcej problemów pojawia się wtedy, gdy ktoś montuje instalację „na gotowo”, a formalności chce dopinać później. Przy OZE lepiej działa odwrotna kolejność: najpierw kwalifikacja inwestycji, potem dokumenty, a dopiero na końcu sprzęt. To jest szczególnie ważne, gdy projekt ma mieć wsparcie publiczne albo gdy w grę wchodzi rozbudowa o magazyn energii, ładowarkę albo dodatkowy string paneli.

Jak nie utknąć na dokumentach przed uruchomieniem instalacji

Jeżeli miałbym ułożyć jedną praktyczną kolejność, wyglądałaby tak: najpierw sprawdzam moc i status inwestora, potem warunki przyłączenia, następnie wymogi budowlane i przeciwpożarowe, a dopiero na końcu sam montaż. To banalne, ale właśnie ten porządek oszczędza najwięcej czasu. Większość opóźnień nie wynika z technologii, tylko z tego, że ktoś zaczął od zakupu urządzeń, a dopiero potem próbował dopasować do nich przepisy.

Jeśli inwestycja ma być bezproblemowa, trzy zasady robią największą różnicę: nie przekraczaj mocy bez sprawdzenia formalności, nie pomijaj ppoż. przy PV powyżej 6,5 kW i nie odkładaj zgłoszenia do operatora na moment po montażu. Dobrze przygotowana dokumentacja nie wygląda efektownie, ale właśnie ona decyduje o tym, czy instalacja zacznie zarabiać szybko, czy utknie na poprawkach. Przy większych projektach traktuję to jako element technologii, nie biurokracji.

FAQ - Najczęstsze pytania

Mikroinstalacja to źródło OZE o mocy do 50 kW i zazwyczaj nie wymaga koncesji. Mała instalacja ma moc od 50 kW do 1 MW i dla przedsiębiorcy oznacza wpis do rejestru URE, a nie koncesję. To kluczowe rozróżnienie dla formalności.

Instalacje fotowoltaiczne o mocy powyżej 6,5 kW wymagają uzgodnienia projektu z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych. Po zakończeniu budowy należy również zawiadomić Państwową Straż Pożarną o rozpoczęciu użytkowania.

Montaż mikroinstalacji PV o mocy do 50 kW zazwyczaj nie wymaga pozwolenia na budowę ani zgłoszenia. Wyjątki to montaż powyżej 3 m na budynku oraz tereny wpisane do rejestru zabytków. Powyżej 50 kW pozwolenie na budowę jest zawsze wymagane.

Przedsiębiorca z małą instalacją musi uzyskać wpis do rejestru wytwórców energii w małej instalacji URE, składać półroczne sprawozdania (do 31 lipca i 31 stycznia) oraz aktualizować dane w rejestrze w ciągu 14 dni od zmian, by uniknąć kar finansowych.

W przypadku zmiany mocy, typu instalacji lub dodania magazynu energii, należy poinformować operatora systemu dystrybucyjnego w terminie 14 dni od momentu zmiany. Aktualizacja danych jest obowiązkowa, aby uniknąć rozbieżności i problemów z rozliczeniami.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

oze w polsce
formalności oze
zgłoszenie mikroinstalacji
Autor Olgierd Ziółkowski
Olgierd Ziółkowski
Nazywam się Olgierd Ziółkowski i od 11 lat zajmuję się elektryką oraz nowoczesną automatyką. Moje zainteresowanie tym obszarem zaczęło się od dzieciństwa, kiedy fascynowały mnie różnorodne układy elektryczne i ich działanie. Od tego czasu nieustannie poszerzam swoją wiedzę, aby móc dzielić się nią z innymi. W swoich tekstach koncentruję się na instalacjach elektrycznych, automatyce domowej oraz nowinkach technologicznych, które mogą ułatwić życie. Zawsze staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, co pozwala moim czytelnikom lepiej zrozumieć tematykę elektryki. Dążę do tego, aby moje artykuły były nie tylko rzetelne, ale także aktualne i użyteczne. Regularnie sprawdzam źródła, porównuję informacje i śledzę najnowsze trendy, aby dostarczać moim czytelnikom wartościową wiedzę. Wierzę, że dobrze zorganizowana i klarowna informacja jest kluczem do sukcesu w tej dziedzinie.
