Warunki przyłączenia prądu - uniknij błędów i kosztów!

Olgierd Ziółkowski 2 sierpnia 2026
Przewody elektryczne do domu: jak dobrać właściwe, by uniknąć przegrzania i zapewnić bezpieczeństwo. Poznaj warunki przyłączenia prądu i dobór zabezpieczeń.

Spis treści

Przyłączenie domu, lokalu albo hali do sieci elektrycznej zaczyna się od dokumentu, który porządkuje całą drogę od wniosku do umowy. Warunki przyłączenia prądu określają punkt przyłączenia, wymaganą moc, typ przyłącza, sposób opomiarowania i zakres prac po stronie operatora oraz inwestora. W praktyce to właśnie od nich zależy, czy instalacja ruszy sprawnie, czy utknie na poprawkach i brakujących załącznikach.

Najważniejsze informacje w skrócie

  • Dokument przyłączeniowy pokazuje, jak technicznie podłączyć obiekt do sieci i jakie obowiązki ma operator, a jakie inwestor.
  • Przy domu jednorodzinnym warunki zwykle dostaje się szybciej niż przy większych obiektach, ale samo wykonanie przyłącza może potrwać znacznie dłużej.
  • Najczęściej potrzebujesz danych działki, planu zabudowy lub szkicu sytuacyjnego, informacji o mocy oraz o tytule prawnym do nieruchomości.
  • Od 30 kwietnia 2026 r. standardowy okres ważności nowych warunków jest zwykle krótszy i wynosi 1 rok.
  • Najdroższy bywa nie sam wniosek, tylko prace techniczne: przyłącze, przebudowa sieci, projekt, geodezja i instalacja wewnętrzna.

Co zawierają warunki i kiedy są potrzebne

To nie jest formalność „na wszelki wypadek”. Taki dokument jest potrzebny, gdy chcesz podłączyć nowy obiekt, zwiększyć moc, przebudować przyłącze, zrobić zasilanie tymczasowe albo przyłączyć źródło czy magazyn energii. Dla mnie najważniejsze jest to, że warunki nie tylko opisują technikę, ale też wyznaczają granicę odpowiedzialności między Tobą a operatorem.

W środku znajdziesz przede wszystkim dane, bez których projektant i wykonawca nie ruszą dalej: moc przyłączeniową, miejsce przyłączenia, rodzaj sieci, wymagania dla zabezpieczeń i układu pomiarowo-rozliczeniowego. To właśnie te elementy decydują, czy przyłącze będzie kablowe czy napowietrzne, gdzie stanie licznik i kto ma wykonać fragment prac po swojej stronie.

Element dokumentu Co oznacza w praktyce Dlaczego jest ważny
Punkt przyłączenia Miejsce w sieci, od którego zaczyna się Twoje przyłącze Wyznacza zakres prac i często wpływa na koszt
Moc przyłączeniowa Największa moc, jaką planujesz pobierać z sieci lub do niej oddawać Jeśli jest zaniżona, później wracasz do formalności
Rodzaj przyłącza Na przykład kablowe albo napowietrzne Przekłada się na estetykę, trwałość i wycenę
Układ pomiarowy Miejsce i sposób montażu licznika oraz zabezpieczeń Bez tego nie da się poprawnie odebrać instalacji
Termin ważności Okres, w którym trzeba przejść dalej do umowy i realizacji Po jego upływie dokument przestaje pomagać

Jeżeli czytasz ten dokument uważnie, od razu widzisz, czy inwestycja jest prosta, czy wymaga dodatkowych robót po stronie sieci. Kiedy to już jasne, łatwiej przejść przez sam proces bez błądzenia między formularzem a projektem.

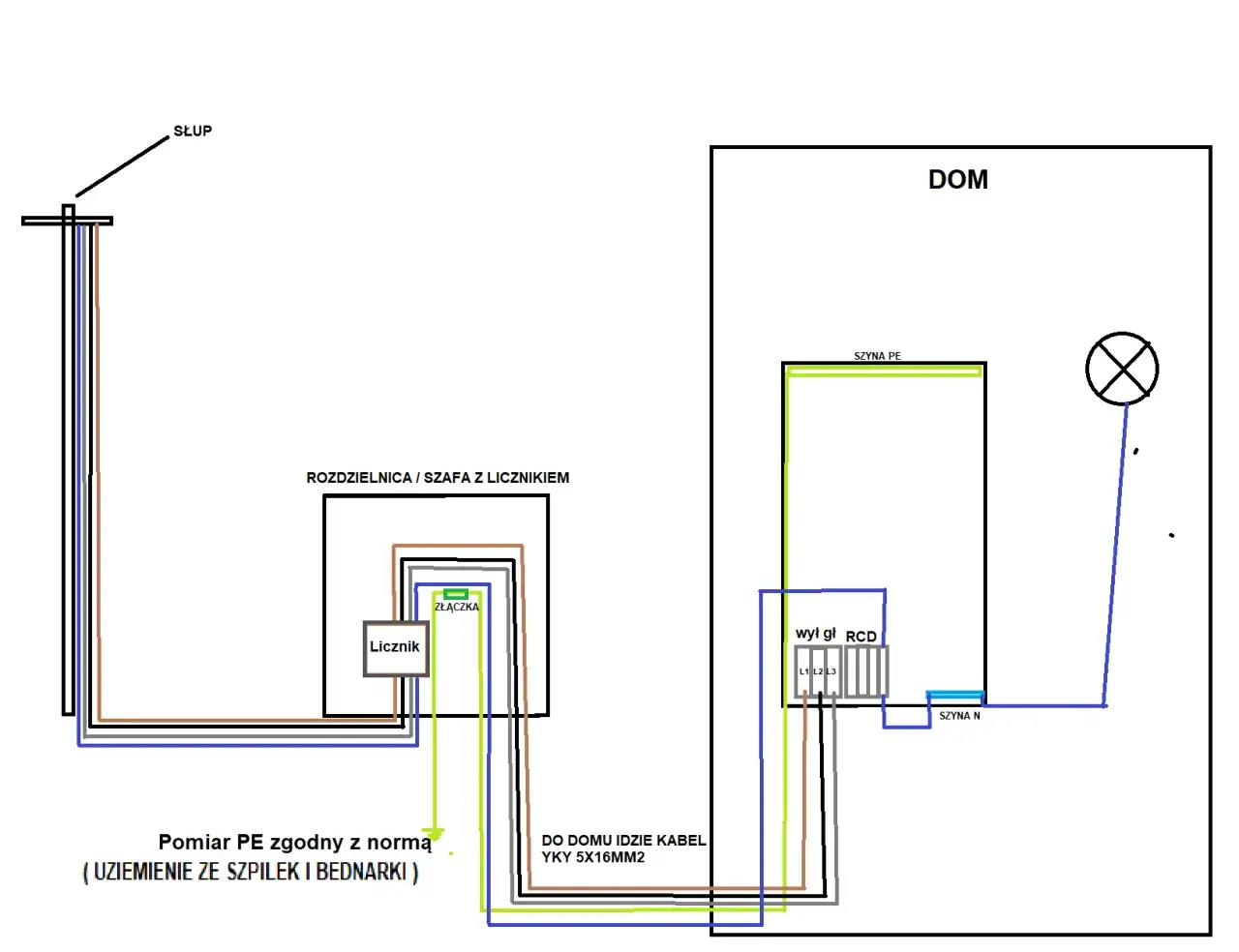

Schemat przedstawia warunki przyłączenia prądu od słupa do domu, z licznikiem i zabezpieczeniami.

Jak wygląda procedura od wniosku do podpisania umowy

W praktyce najlepiej myśleć o tym procesie jak o kilku następujących po sobie krokach, a nie o jednym „złożeniu papierów”. Najpierw kompletujesz dane, potem operator ocenia możliwość przyłączenia, następnie dostajesz warunki i projekt umowy, a dopiero później dochodzi do realizacji technicznej. To ważne, bo wielu inwestorów myli wydanie warunków z faktycznym podłączeniem.

  1. Przygotowujesz dane obiektu i wniosek - wpisujesz adres, numery działek, planowaną moc, rodzaj obiektu i orientacyjny termin rozpoczęcia poboru energii.
  2. Składasz formularz - zwykle elektronicznie, papierowo albo przez punkt obsługi klienta.
  3. Operator sprawdza możliwość przyłączenia - może poprosić o uzupełnienie informacji, jeśli czegoś brakuje.
  4. Dostajesz warunki i projekt umowy o przyłączenie - to moment, w którym znasz już techniczne zasady gry.
  5. Podpisujesz umowę i realizujesz swoje obowiązki - po stronie inwestora jest zwykle przygotowanie instalacji wewnętrznej, miejsca pod licznik i ewentualnych prac dodatkowych.
  6. Następuje odbiór i uruchomienie - po wykonaniu wszystkich wymaganych prac można przejść do finalnego podłączenia i rozpoczęcia poboru energii.

Jeśli chodzi o obiekty tymczasowe, na przykład plac budowy, procedura bywa prostsza, ale nadal wymaga poprawnego wniosku i odpowiedniej mocy. Z mojego punktu widzenia największy bałagan zaczyna się wtedy, gdy ktoś chce „załatwić prąd na już”, a nie ma jeszcze doprecyzowanego miejsca licznika ani planu zabudowy.

Najwięcej błędów pojawia się jednak nie na etapie technicznym, tylko przy kompletowaniu załączników, więc następna sekcja oszczędzi Ci zwykle więcej czasu niż sam wzór wniosku.

Jakie dokumenty i dane przygotować

Lista załączników zależy od napięcia, rodzaju obiektu i tego, czy występujesz jako osoba prywatna, firma czy inwestor źródła energii. Przy domu jednorodzinnym zestaw jest zwykle prosty, ale już przy obiekcie usługowym, magazynie energii albo źródle wytwórczym pojawiają się dodatkowe wymagania techniczne. Warto to sprawdzić wcześniej, a nie dopiero po wezwaniu do uzupełnienia.

Dokument lub dane Po co są potrzebne Kiedy zwykle są wymagane
Plan zabudowy lub szkic sytuacyjny Pokazuje położenie obiektu względem sieci i sąsiednich budynków Prawie zawsze przy nowym obiekcie
Oświadczenie o tytule prawnym do nieruchomości Potwierdza prawo do dysponowania działką lub obiektem Zwykle we wniosku lub w załączniku
Dane działki, adres, rodzaj obiektu i planowany termin poboru energii Podstawa do wydania warunków Zawsze
Informacja o mocy przyłączeniowej i sposobie zasilania Pomaga dobrać zabezpieczenia i parametry przyłącza Zawsze
KRS, CEIDG, NIP, REGON Identyfikuje firmę lub działalność gospodarczą Przy wniosku biznesowym
Schemat jednokreskowy i dane techniczne instalacji Pokazuje, jak ma pracować instalacja lub źródło energii Przy większych obiektach, źródłach i magazynach
Pełnomocnictwo Pozwala złożyć i prowadzić sprawę przez inną osobę Gdy działa projektant, elektryk albo firma zewnętrzna

W praktyce dobrze jest też mieć numer księgi wieczystej, a jeśli budynek ma kilka planowanych odbiorników dużej mocy, od razu policzyć zapas. Ja zwykle doradzam, żeby nie zgadywać mocy „na oko”, tylko podejść do tego jak do bilansu instalacji: kuchnia elektryczna, pompa ciepła, klimatyzacja, ładowarka do auta i warsztat potrafią zmienić wynik bardziej, niż się wydaje. Skoro dokumenty już masz na stole, pozostaje pytanie o czas, a ten zależy od grupy przyłączeniowej.

Ile trwa wydanie warunków i co może je spowolnić

Termin wydania warunków zależy od napięcia i grupy przyłączeniowej. Przy małych obiektach i niskim napięciu mówimy zwykle o kilku tygodniach, ale przy większych mocach, źródłach energii albo napięciu średnim i wysokim czas wydłuża się wyraźnie. Sama decyzja może być stosunkowo szybka, natomiast całe przyłączenie i tak często trwa dużo dłużej.

Typ wniosku Typowy termin Co to oznacza w praktyce
Niskie napięcie, grupy V i VI Do 21 dni Najczęściej małe obiekty i przyłącza tymczasowe
Niskie napięcie, grupa IV Do 30 dni Większe moce niż w typowym domu
Średnie napięcie bez źródła ani magazynu Do 60 dni Obiekty biznesowe i techniczne
Średnie napięcie ze źródłem lub magazynem energii Do 120 dni Fotowoltaika, magazyny, większe projekty energetyczne
Wysokie napięcie Do 150 dni Najbardziej złożone inwestycje

Do tego dochodzą dwie rzeczy, o których łatwo zapomnieć. Po pierwsze, operator nie liczy czasu, gdy czeka na uzupełnienie wniosku albo gdy opóźnienie wynika z Twojej strony. Po drugie, w szczególnie uzasadnionych przypadkach termin może zostać wydłużony o połowę. Jeśli więc liczysz na szybki start budowy, złóż wniosek wcześniej, bo wykonanie przyłącza nadal może zająć od kilku do nawet kilkunastu miesięcy. To prowadzi już wprost do kosztów, które trzeba rozumieć szerzej niż tylko jako jedną opłatę z przelewu.

Ile to kosztuje naprawdę

Nie ma jednej ogólnopolskiej stawki, bo każdy operator stosuje własną taryfę, a znaczenie mają też napięcie, długość odcinka i rodzaj przyłącza. Przy niskim napięciu opłaty są zwykle powiązane z mocą, a przy większych projektach dochodzi zaliczka i ewentualne koszty rozbudowy sieci. Żeby pokazać skalę, w jednej z taryf z 2026 r. przyłącze kablowe dla grupy IV kosztuje 73,63 zł netto/kW, a napowietrzne 35,43 zł netto/kW. Dla przyłącza tymczasowego w istniejącej sieci widać z kolei poziom 10,30 zł netto/kW.

Koszt lub opłata Jak działa Co warto wiedzieć
Opłata za przyłączenie Naliczana według taryfy operatora Zależy od napięcia, mocy i typu przyłącza
Zaliczka przy większych projektach 60 zł/kW, maksymalnie 6 mln zł Często pojawia się przy wyższych napięciach i bardziej złożonych wnioskach
Instalacja wewnętrzna Po stronie inwestora Projekt, okablowanie, rozdzielnica, zabezpieczenia
Prace dodatkowe po stronie sieci Rozliczane indywidualnie Na przykład stacja transformatorowa albo przebudowa linii
Geodeta i projekt Nie są częścią samego przyłącza Często potrzebne przy nowym obiekcie lub większej inwestycji

Najważniejsze jest to, że sama opłata z taryfy nie pokazuje jeszcze pełnego kosztu inwestycji. Przy domu jednorodzinnym największą pozycją bywa często instalacja wewnętrzna i przygotowanie miejsca pod licznik, a przy większym obiekcie potrafi dojść rozbudowa sieci. Dlatego dokument warto czytać nie jak formalny papier, tylko jak techniczny plan całego przedsięwzięcia.

Jak czytać dokument, żeby nie zgubić kosztów w projekcie

Ja zawsze sprawdzam w pierwszej kolejności pięć rzeczy: moc przyłączeniową, punkt przyłączenia, rodzaj przyłącza, lokalizację układu pomiarowo-rozliczeniowego i termin ważności. To właśnie tam najczęściej pojawia się nieporozumienie, a każde z nich może realnie zmienić budżet albo harmonogram.

  • Moc przyłączeniowa - jeśli zaniżysz ją pod przyszłą pompę ciepła albo ładowarkę do auta, wrócisz do formalności szybciej, niż planujesz.
  • Punkt przyłączenia - to miejsce w sieci, od którego zaczyna się przyłącze; od niego zależy zakres robót i często długość całej inwestycji.
  • Układ pomiarowo-rozliczeniowy - czyli licznik i jego otoczenie; tutaj liczą się dostęp, zabezpieczenia i miejsce montażu.
  • Rodzaj przyłącza - kablowe daje zwykle lepszą estetykę i odporność na pogodę, ale bywa droższe od napowietrznego.
  • Termin ważności - od 30 kwietnia 2026 r. standardowo wynosi 1 rok, więc zbyt długie odwlekanie podpisu umowy po prostu kasuje efekt pracy.

W przypadku instalacji wytwórczych i magazynów energii dochodzą jeszcze wymagania dotyczące zabezpieczeń, automatyki i jakości energii. Dla części projektów OZE obowiązuje też praktyczna reguła 12 miesięcy: jeśli w tym czasie nie dojdzie do umowy przyłączeniowej, warunki mogą wygasnąć. Są też wyjątki dla kolei, morskich farm wiatrowych i energetyki jądrowej, ale to już zupełnie inna skala inwestycji. Po takim przeglądzie łatwiej zobaczyć, gdzie inwestorzy najczęściej wpadają w kłopoty.

Najczęstsze błędy, które opóźniają przyłączenie

  • Za mała moc na start - dom z pompą ciepła, płytą indukcyjną i ładowarką potrzebuje innego bilansu niż budynek „na dziś”.
  • Nieczytelny lub niepełny plan działki - bez szkicu sytuacyjnego operator nie widzi, gdzie ma prowadzić przyłącze.
  • Brak danych formalnych firmy - NIP, REGON, KRS albo CEIDG są potrzebne przy obiektach biznesowych.
  • Ignorowanie wezwania do uzupełnienia - termin nie biegnie, gdy wniosek czeka na poprawki.
  • Nieprzemyślana lokalizacja licznika - później kończy się to przebudową ogrodzenia, szafki albo wejścia do budynku.

Najwięcej czasu tracą ci, którzy traktują wniosek jak papier do podpisu, a nie jak początek projektu. Gdy podejdziesz do tego technicznie, łatwiej przejść do ostatniego kroku bez powrotów do poprzednich punktów.

Co sprawdzam przed wysłaniem wniosku, żeby nie robić tego drugi raz

Przed złożeniem dokumentów robię prosty przegląd, który zwykle oszczędza jedną albo dwie rundy korespondencji. To nie jest skomplikowane, ale wymaga uczciwego spojrzenia na przyszłe zużycie energii i na to, co rzeczywiście będzie działało w budynku za rok albo dwa.

  • Sprawdzam, czy moc obejmuje nie tylko obecne potrzeby, ale też rezerwę na ogrzewanie, klimatyzację, ładowarkę EV albo warsztat.
  • Porównuję, czy lepsze będzie zasilanie jednofazowe, czy od razu trójfazowe.
  • Weryfikuję, czy mam aktualny plan działki, numer księgi wieczystej i jasny tytuł prawny do nieruchomości.
  • Uzgadniam z elektrykiem miejsce złącza i licznika, zanim dokumenty trafią do operatora.
  • Jeśli budowa ma ruszyć szybko, wpisuję realistyczny termin rozpoczęcia poboru energii, a nie życzeniową datę.

To właśnie ten etap najbardziej poprawia wynik całego procesu, bo formalności przyłączeniowe rzadko wygrywa ten, kto składa najładniejszy wniosek. Wygrywa zwykle ten, kto dobrze policzył moc, dołączył właściwe załączniki i nie zostawił prostych poprawek na ostatnią chwilę.

FAQ - Najczęstsze pytania

To dokument określający techniczne i formalne zasady podłączenia obiektu do sieci elektrycznej. Zawiera m.in. moc, punkt przyłączenia, rodzaj przyłącza oraz obowiązki operatora i inwestora.

Czas zależy od grupy przyłączeniowej i napięcia. Dla niskiego napięcia to zazwyczaj 21-30 dni, dla średniego 60-120 dni, a dla wysokiego do 150 dni. Opóźnienia mogą wynikać z braków we wniosku.

Zazwyczaj wymagane są: plan zabudowy/szkic sytuacyjny, oświadczenie o tytule prawnym do nieruchomości, dane działki, informacja o mocy przyłączeniowej. Dla firm dodatkowo KRS/CEIDG.

Koszt zależy od taryfy operatora, napięcia, mocy i rodzaju przyłącza (kablowe/napowietrzne). Oprócz opłaty za przyłączenie, należy uwzględnić koszty instalacji wewnętrznej, projektu i geodety.

Najczęstsze błędy to zaniżona moc, niepełny plan działki, brak danych formalnych firmy, ignorowanie wezwań do uzupełnienia wniosku oraz nieprzemyślana lokalizacja licznika.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

warunki przyłączenia prądu
jak uzyskać warunki przyłączenia prądu
ile kosztują warunki przyłączenia prądu
dokumenty do warunków przyłączenia prądu
czas oczekiwania na warunki przyłączenia prądu
Autor Olgierd Ziółkowski
Olgierd Ziółkowski
Nazywam się Olgierd Ziółkowski i od 11 lat zajmuję się elektryką oraz nowoczesną automatyką. Moje zainteresowanie tym obszarem zaczęło się od dzieciństwa, kiedy fascynowały mnie różnorodne układy elektryczne i ich działanie. Od tego czasu nieustannie poszerzam swoją wiedzę, aby móc dzielić się nią z innymi. W swoich tekstach koncentruję się na instalacjach elektrycznych, automatyce domowej oraz nowinkach technologicznych, które mogą ułatwić życie. Zawsze staram się przedstawiać skomplikowane zagadnienia w przystępny sposób, co pozwala moim czytelnikom lepiej zrozumieć tematykę elektryki. Dążę do tego, aby moje artykuły były nie tylko rzetelne, ale także aktualne i użyteczne. Regularnie sprawdzam źródła, porównuję informacje i śledzę najnowsze trendy, aby dostarczać moim czytelnikom wartościową wiedzę. Wierzę, że dobrze zorganizowana i klarowna informacja jest kluczem do sukcesu w tej dziedzinie.
