Projekt instalacji elektrycznej domu - uniknij kosztownych błędów!

Kamil Dudek 17 lipca 2026

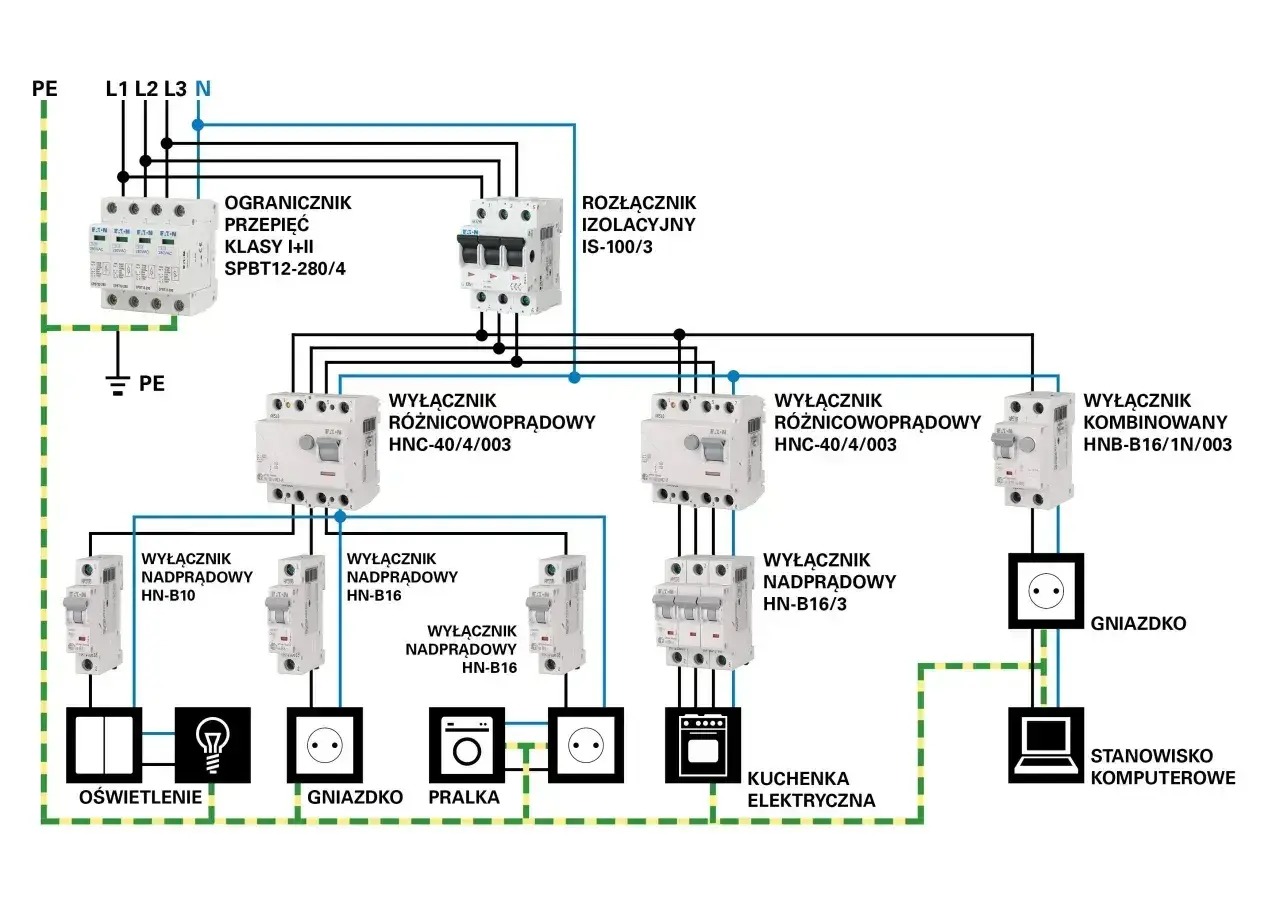

Schemat projektu elektryki w domu: zabezpieczenia, wyłączniki różnicowoprądowe i nadprądowe, gniazdka, oświetlenie, pralka, kuchenka, komputer.

Spis treści

Dobrze przygotowany projekt elektryki w domu decyduje nie tylko o wygodzie, ale też o tym, czy formalności budowlane i późniejszy odbiór przejdą bez nerwowych poprawek. W praktyce chodzi o dokumentację, która łączy przepisy, bezpieczeństwo i realny sposób użytkowania budynku: od mocy przyłączeniowej, przez rozdzielnicę, po pomiary i protokoły. Poniżej rozkładam ten temat na czynniki pierwsze, tak jak tłumaczyłbym go inwestorowi przed startem robót.

Najważniejsze formalności warto uporządkować jeszcze przed pierwszym przewodem

  • W nowym domu instalacja elektryczna jest częścią projektu budowlanego, a nie osobnym szkicem od wykonawcy.
  • Przyłącze elektroenergetyczne ma odrębną ścieżkę formalną niż instalacja wewnętrzna.
  • Projekt powinien uwzględniać bilans mocy, podział obwodów, zabezpieczenia, uziemienie i rezerwę na przyszłe urządzenia.
  • Dokumentację sporządza projektant z odpowiednimi uprawnieniami budowlanymi, a nie tylko osoba wykonująca instalację.
  • Przy zakończeniu budowy i późniejszych kontrolach liczą się protokoły, naniesione zmiany i cykliczne przeglądy.

Co naprawdę obejmuje projekt instalacji elektrycznej

W domu jednorodzinnym projekt instalacji elektrycznej to nie jest zwykły plan gniazdek. To dokument, który pokazuje, jak budynek ma działać bezpiecznie i stabilnie w codziennym użytkowaniu. Ja patrzę na niego jak na instrukcję dla wykonawcy i jednocześnie zabezpieczenie inwestora przed chaosem na budowie.

W praktyce dobrze przygotowany projekt odpowiada na kilka prostych, ale kluczowych pytań: ile energii będzie potrzebne, jak podzielić obwody, gdzie umieścić rozdzielnicę, jakie zabezpieczenia zastosować i czy instalacja ma zapas na przyszłe urządzenia. To szczególnie ważne, kiedy w domu mają się pojawić pompa ciepła, płyta indukcyjna, ładowarka samochodu elektrycznego albo automatyka budynkowa.

  • Bilans mocy określa, czy instalacja wytrzyma rzeczywiste obciążenie bez ciągłego wybijania zabezpieczeń.
  • Podział na obwody pozwala ograniczyć skutki awarii do jednego fragmentu domu, a nie całego budynku.
  • Rozdzielnica to centrum sterowania instalacją, więc musi mieć sensowny układ i miejsce na rozbudowę.
  • Uziemienie i połączenia wyrównawcze zmniejszają ryzyko porażenia i uszkodzeń sprzętu.
  • Zabezpieczenia nadprądowe i różnicowoprądowe chronią instalację oraz użytkowników, ale muszą być dobrane do konkretnego układu domu.

Jeżeli projekt ogranicza się do narysowania kilku punktów na rzucie, to zwykle jest za słaby, żeby dobrze przeprowadzić budowę i odbiór. Następny krok to rozróżnienie, kiedy taki projekt jest wymagany formalnie, a kiedy mówimy o zwykłej modernizacji.

Przyłącze, instalacja wewnętrzna i modernizacja to trzy różne historie

Najwięcej nieporozumień zaczyna się wtedy, gdy ktoś wrzuca do jednego worka przyłącze, instalację wewnętrzną i wymianę starego okablowania. To są trzy różne sytuacje, a każda ma własny ciężar formalny. GUNB wyraźnie rozróżnia procedury dotyczące przyłączy od robót wewnątrz budynku, i to rozróżnienie naprawdę warto utrzymać już na etapie planowania.

Sytuacja Co zwykle oznacza formalnie Praktyczny komentarz
Budowa nowego domu Projekt instalacji jest częścią projektu budowlanego i wraca przy zakończeniu budowy. Tu nie ma miejsca na improwizację, bo układ instalacji wpływa na cały proces budowlany.
Modernizacja istniejącej instalacji Skala prac decyduje, czy wystarczy zwykła naprawa, czy wchodzą formalności budowlane. Jeżeli zmieniasz układ obwodów, moc albo funkcję pomieszczeń, dokumentacja staje się dużo ważniejsza.
Przyłącze elektroenergetyczne To osobna procedura: zgłoszenie, tryb bez zgłoszenia albo pozwolenie, zależnie od rozwiązania. Przyłącze to nie to samo co instalacja w środku domu, więc nie warto ich mieszać.
Fotowoltaika, magazyn energii, ładowarka EV Często pojawiają się dodatkowe wymagania techniczne i ppoż., zwłaszcza przy większych mocach. Przy PV powyżej 6,5 kW dochodzą uzgodnienia przeciwpożarowe i zawiadomienie PSP o zakończeniu instalacji.

W praktyce najważniejsze jest to, by nie zamawiać projektu „na oko” tylko dlatego, że wykonawca ma gotowy szablon. W domu energooszczędnym, z pompą ciepła i rozbudowaną automatyką, taki skrót szybko mści się kosztownymi poprawkami. Dalej pokazuję, co powinno się znaleźć w dobrej dokumentacji, żeby ten problem w ogóle nie powstał.

Schemat projektu elektryki w domu: zabezpieczenia, wyłączniki różnicowoprądowe i nadprądowe, rozłącznik izolacyjny, gniazdka, oświetlenie, pralka, kuchenka, stanowisko komputerowe.

Co musi zawierać projekt elektryki w domu, żeby był użyteczny

Jeżeli mam wskazać jedną rzecz, która odróżnia dobry projekt od przeciętnego, to będzie nią konkret. Dokumentacja ma pokazać nie tylko gdzie idzie kabel, ale też dlaczego taki układ ma sens. W Prawie budowlanym projektant ma obowiązek opracować projekt zgodnie z przepisami, zasadami wiedzy technicznej i wymaganą koordynacją branżową. To nie jest ozdobnik, tylko realny warunek jakości.

Bilans mocy i podział obwodów

Projekt powinien zaczynać się od bilansu mocy, czyli odpowiedzi na pytanie, ile prądu dom naprawdę będzie potrzebował. Potem przychodzi podział na obwody. Kuchnia, łazienki, ogrzewanie, oświetlenie zewnętrzne, garaż czy ładowarka samochodu elektrycznego nie powinny wisieć na przypadkowym, wspólnym zabezpieczeniu. To właśnie taki podział decyduje o tym, czy awaria jednego urządzenia wyłączy pół domu.

Zabezpieczenia i ochrona przeciwporażeniowa

W dobrym projekcie muszą się znaleźć rozwiązania ochrony przeciwporażeniowej, uziemienie, połączenia wyrównawcze, zabezpieczenia nadprądowe i różnicowoprądowe. To brzmi technicznie, ale sens jest prosty: instalacja ma nie tylko działać, lecz także wyłączać się wtedy, kiedy pojawia się zagrożenie. To właśnie tu najłatwiej o pozorne oszczędności, które później wychodzą w eksploatacji.

Przeczytaj również: Czy długość kabla Ethernet ma znaczenie? Prawda o 100 metrach

Miejsce na przyszłą rozbudowę

Ja zawsze zachęcam, żeby projekt zakładał rezerwę. Nawet jeśli dziś nie planujesz fotowoltaiki, pompy ciepła czy ładowarki EV, sytuacja za dwa lata może wyglądać inaczej. Dobrze zostawić wolne miejsca w rozdzielnicy, sensowny zapas w trasach kablowych i możliwość dołożenia kolejnych obwodów bez kucia połowy ścian.

W praktyce warto też uwzględnić takie elementy jak sterowanie oświetleniem, system alarmowy, rolety, domofon, wideodomofon czy automatykę bramy. To nie są dodatki „dla bogatych”, tylko często normalne elementy nowoczesnego domu. Na tym etapie pojawia się jednak ważniejsze pytanie: kto w ogóle ma prawo taki projekt przygotować i podpisać?

Kto może go sporządzić i podpisać

Tutaj nie mieszam dwóch rzeczy, które inwestorzy bardzo często wrzucają do jednego worka. Uprawnienia SEP do eksploatacji albo dozoru to nie to samo co uprawnienia projektowe. Do sporządzenia projektu potrzebny jest projektant z odpowiednimi uprawnieniami budowlanymi w specjalności elektrycznej, a nie po prostu dobry wykonawca z doświadczeniem w montażu.

Prawo budowlane wskazuje też, że projektant ma obowiązek opracować dokumentację zgodnie z przepisami, zapewnić udział osób z odpowiednimi uprawnieniami, a w razie potrzeby skoordynować ich pracę. W praktyce oznacza to, że projekt instalacji często jest efektem współpracy kilku osób, ale odpowiedzialność za spójność bierze na siebie projektant.

  • Projektant odpowiada za merytorykę, zgodność z przepisami i zasadami wiedzy technicznej.
  • Projekt sprawdzający bywa wymagany w bardziej złożonych przypadkach i kontroluje zgodność opracowania.
  • Wykonawca instalacji realizuje projekt, ale nie zastępuje formalnie projektanta.
  • Kierownik budowy pilnuje zgodności robót z projektem i dokumentacją budowy.

Jeśli w domu mają się pojawić rozwiązania nietypowe, na przykład magazyn energii albo bardziej rozbudowana automatyka, poziom koordynacji rośnie. Wtedy jeszcze bardziej opłaca się, żeby projekt powstał przed robotami, a nie po fakcie. To prowadzi wprost do dokumentów, które muszą się pojawić przy zgłoszeniu i odbiorze.

Jakie dokumenty trzeba zebrać przy zgłoszeniu i zakończeniu budowy

Tu wchodzi najwięcej formalności, ale też najłatwiej się niepotrzebnie pogubić. W zależności od trybu budowy, do urzędu trafia projekt w wersji papierowej albo elektronicznej, a przy zakończeniu robót dochodzą kolejne załączniki. Z punktu widzenia inwestora ważne jest jedno: dokumentacja projektowa i dokumentacja powykonawcza to nie to samo.

Dokument Kiedy jest potrzebny Dlaczego ma znaczenie
Projekt zagospodarowania działki i projekt architektoniczno-budowlany Na etapie pozwolenia lub zgłoszenia budowy To część dokumentacji zatwierdzanej przez organ
Projekt techniczny Przygotowuje się go przed realizacją, a potem dołącza przy zakończeniu budowy To w nim zwykle siedzi szczegółowa instalacja elektryczna
Oświadczenie projektanta Do projektu Potwierdza zgodność opracowania z przepisami i wiedzą techniczną
Oświadczenie kierownika budowy Przy zakończeniu budowy Potwierdza zgodność wykonania z projektem i przepisami
Protokoły badań i sprawdzeń Przy zakończeniu budowy, w zakresie wymaganym dla obiektu Pokazują, że instalacje zostały sprawdzone przed uruchomieniem
Potwierdzenie odbioru przyłączy Gdy przyłącza były wykonywane w ramach inwestycji To dowód, że obiekt ma zapewnione media zgodnie z procedurą

Warto przy tym pamiętać o jednej ważnej rzeczy: przy zakończeniu budowy domu jednorodzinnego katalog załączników jest uproszczony. Ustawodawca zwalnia inwestora z części obowiązków, ale to nie znaczy, że dokumentów technicznych nie warto mieć w teczce inwestycji. Ja zawsze radzę trzymać komplet pomiarów, rysunków powykonawczych i zmian, nawet jeśli urząd nie żąda ich wprost przy danym trybie.

Jeżeli projekt wymagał uzgodnienia pod kątem ochrony przeciwpożarowej albo higieny i zdrowia, trzeba też pamiętać o zawiadomieniu właściwych organów. Przy domach jednorodzinnych zdarza się to rzadziej, ale przy fotowoltaice, magazynie energii albo nietypowych rozwiązaniach przestaje być teorią. Gdy dokumenty są już zebrane, zostaje jeszcze etap odbiorów i późniejszych kontroli.

Jak wyglądają pomiary i okresowe kontrole po uruchomieniu

To jest fragment, który wielu właścicieli traktuje jako czystą formalność, a ja uważam go za jeden z najważniejszych. Po wykonaniu instalacji trzeba ją sprawdzić, a później kontrolować w cyklu eksploatacji. GUNB przypomina, że co najmniej raz na 5 lat należy przeprowadzić kontrolę stanu technicznego, która obejmuje również instalację elektryczną i piorunochronną.

Zakres takiej kontroli nie jest przypadkowy. Sprawdza się między innymi połączenia, osprzęt, zabezpieczenia, środki ochrony od porażeń, oporność izolacji przewodów oraz uziemienia instalacji i aparatów. Innymi słowy, nie chodzi o „stempel do segregatora”, tylko o realne bezpieczeństwo ludzi i sprzętu.

  • Kontrola pięcioletnia obejmuje również instalację elektryczną i piorunochronną.
  • Badanie może wykonać osoba z kwalifikacjami wymaganymi przy dozoru nad eksploatacją urządzeń, instalacji i sieci energetycznych.
  • Protokół powinien zawierać datę, zakres, wynik i dane osoby wykonującej kontrolę.
  • Po awarii lub zdarzeniu losowym kontrolę trzeba zrobić wcześniej, jeśli pojawia się podejrzenie uszkodzeń.

W praktyce to właśnie na etapie pomiarów wychodzą błędy, których nie widać gołym okiem: źle dobrane zabezpieczenia, kiepskie połączenia, brak ciągłości ochrony albo problem z uziemieniem. To są rzeczy, które później albo kosztują bardzo dużo, albo zostają z domem na lata. Z punktu widzenia budżetu inwestycji warto więc wiedzieć, ile kosztuje sama dokumentacja projektowa, bo tu też rozpiętość bywa spora.

Ile kosztuje projekt i od czego zależy wycena

Na rynku w 2026 roku indywidualny projekt instalacji elektrycznej dla domu jednorodzinnego najczęściej mieści się mniej więcej w widełkach 15-25 zł/m², co przy domu około 150 m² daje zwykle 1 500-3 500 zł. Przy prostym układzie bywa taniej, a przy większej liczbie obwodów, automatyce, fotowoltaice, magazynie energii czy ładowarce EV cena rośnie, bo projektant musi policzyć więcej wariantów i uwzględnić więcej zależności.

Najczęściej koszt podbijają nie tyle same rysunki, ile zakres odpowiedzialności i złożoność instalacji. Jeśli projekt ma uwzględniać nowoczesne sterowanie, rezerwę mocy, dodatkowe uzgodnienia albo nietypowy układ pomieszczeń, praca projektanta trwa dłużej i jest po prostu bardziej wymagająca.

Co wpływa na cenę Jak to działa w praktyce
Metraż domu Większy budynek to więcej punktów, obwodów i opisów technicznych
Liczba urządzeń specjalnych Pompa ciepła, klimatyzacja, EV, PV i magazyn energii zwiększają złożoność
Poziom automatyki Inteligentny dom wymaga dokładniejszej koordynacji i większej liczby założeń
Termin i region W dużych miastach i przy pilnych zleceniach stawki zwykle są wyższe

Nie polecam brać najtańszej oferty bez sprawdzenia zakresu. Zbyt niski koszt często oznacza dokument „minimalny”, który spełnia formalność na papierze, ale nie pomaga przy budowie. Dalej zostaje jeszcze temat błędów, które w praktyce najczęściej wychodzą dopiero wtedy, gdy trzeba dom odebrać albo zacząć w nim normalnie mieszkać.

Najczęstsze błędy, które wychodzą dopiero przy odbiorze

W mojej ocenie większość problemów nie bierze się z przepisów, tylko z pośpiechu. Kiedy projekt powstaje po fakcie albo jest kopiowany z innej inwestycji, zaczynają się drobne, ale kosztowne poprawki. A przy elektryce drobiazg potrafi kosztować najwięcej.

  • Projekt po wykonaniu robót - wtedy dokumentacja tylko dogania rzeczywistość, zamiast nią sterować.
  • Za mało obwodów - kuchnia, łazienki i pomieszczenia techniczne powinny być rozdzielone rozsądnie, nie „na styk”.
  • Brak zapasu w rozdzielnicy - przy rozbudowie domu i tak trzeba później dokładać moduły.
  • Pominięcie przyszłych urządzeń - ładowarka, pompa ciepła czy klimatyzacja potrafią zmienić cały bilans mocy.
  • Brak archiwum zmian - jeśli coś przesunęło się na budowie, trzeba to mieć zapisane, a nie pamiętać „mniej więcej”.
  • Mieszanie przyłącza z instalacją wewnętrzną - to dwie różne procedury i dwa różne poziomy odpowiedzialności.

Najgorszy scenariusz widzę wtedy, gdy inwestor odbiera dom, a potem dopiero orientuje się, że rozdzielnica nie ma miejsca, obwody są przeładowane, a dokumentacja nie zgadza się z rzeczywistością. Tego da się uniknąć, jeśli projekt i formalności są prowadzone równolegle z budową, a nie po jej zakończeniu.

Na koniec zostaw sobie jeden prosty nawyk

Jeżeli miałbym zostawić jedną praktyczną zasadę, byłaby taka: pilnuj, żeby dokumentacja zawsze opisywała to, co naprawdę ma powstać na budowie. W elektryce najwięcej szkód robi nie sam brak papieru, tylko różnica między projektem, wykonaniem i tym, co później trafia do odbioru.

Dlatego przed startem prac sprawdzam trzy rzeczy: czy projekt przygotowała osoba z odpowiednimi uprawnieniami, czy przyłącze nie zostało pomylone z instalacją wewnętrzną oraz czy na końcu da się złożyć spójny komplet dokumentów. Jeśli te trzy punkty są dopięte, reszta zwykle układa się dużo spokojniej. A gdy instalacja już działa, nie odkładaj przeglądów na później, bo właśnie one pokazują, czy dom po latach nadal jest bezpieczny tak samo jak w dniu odbioru.

FAQ - Najczęstsze pytania

To dokumentacja techniczna, która określa, jak instalacja elektryczna ma działać bezpiecznie i stabilnie. Obejmuje bilans mocy, podział obwodów, zabezpieczenia, uziemienie i rezerwę na przyszłe urządzenia, stanowiąc instrukcję dla wykonawcy i zabezpieczenie dla inwestora.

Projekt musi być sporządzony przez projektanta z odpowiednimi uprawnieniami budowlanymi w specjalności elektrycznej. Uprawnienia SEP do eksploatacji czy dozoru nie są wystarczające do projektowania.

Cena projektu indywidualnego waha się zazwyczaj od 15-25 zł/m², co dla domu 150 m² daje koszt 1 500-3 500 zł. Koszt zależy od metrażu, liczby urządzeń specjalnych, poziomu automatyki oraz terminu realizacji.

Wymagane są m.in. projekt techniczny, oświadczenie kierownika budowy, protokoły badań i sprawdzeń instalacji, a także potwierdzenie odbioru przyłączy. Ważne jest, aby dokumentacja powykonawcza odzwierciedlała faktyczny stan instalacji.

Zgodnie z przepisami, kontrolę stanu technicznego instalacji elektrycznej i piorunochronnej należy przeprowadzać co najmniej raz na 5 lat. Badanie obejmuje m.in. sprawdzenie zabezpieczeń, izolacji przewodów i uziemienia.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

projekt instalacji elektrycznej w domu jednorodzinnym
projekt elektryki w domu
formalności projekt elektryczny domu
koszt projektu instalacji elektrycznej
błędy w projekcie elektryki
Autor Kamil Dudek
Kamil Dudek
Nazywam się Kamil Dudek i od 6 lat zajmuję się elektryką oraz nowoczesną automatyką. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, gdy fascynowały mnie różnorodne systemy elektroniczne i ich działanie. Dziś czerpię satysfakcję z dzielenia się wiedzą na temat instalacji elektrycznych oraz nowoczesnych rozwiązań automatyzacyjnych. W moich tekstach staram się w przystępny sposób wyjaśniać złożone zagadnienia, porównując różne źródła i analizując najnowsze trendy w branży. Zawsze dążę do tego, aby dostarczać rzetelne, zrozumiałe i aktualne informacje, które pomogą czytelnikom lepiej zrozumieć tematykę elektryki i automatyki.

Udostępnij artykuł

Napisz komentarz
