Przyłączenie nowej instalacji do sieci rzadko blokuje sam projekt techniczny. Zwykle najwięcej emocji budzi to, ile potrwa wydanie dokumentu przez operatora i od kiedy zacznie liczyć się czas. W tym tekście rozkładam na czynniki pierwsze termin wydania warunków przyłączenia do sieci elektroenergetycznej, pokazuję aktualne liczby dla różnych przypadków i wyjaśniam, co faktycznie opóźnia całą procedurę.
Najważniejsze liczby i zasady, które trzeba znać
- 21, 30, 45, 60, 90, 120 lub 150 dni - taki jest realny zakres terminów, ale zależy on od typu przyłączenia.
- Termin nie zawsze biegnie od dnia złożenia papierów - przy przyłączeniach powyżej 1 kV często liczy się go dopiero od wniesienia zaliczki.
- Kompletność wniosku ma znaczenie krytyczne - braki formalne potrafią zatrzymać bieg sprawy.
- Przy bardziej złożonych wnioskach operator ma 60 dni na potwierdzenie kompletności albo wskazanie braków.
- Warunki elektroenergetyczne są dziś co do zasady ważne rok od doręczenia, więc po ich otrzymaniu nie warto zwlekać.
- Jeśli operator spóźni się z wydaniem dokumentu, mogą pojawić się odsetki od zaliczki za każdy dzień zwłoki.
Czym w praktyce są warunki przyłączenia
Warunki przyłączenia to nie zwykła formalność, tylko dokument, w którym operator systemu dystrybucyjnego albo przesyłowego opisuje techniczne zasady podłączenia obiektu do sieci. W praktyce traktuję je jako moment, w którym inwestycja przestaje być ogólną koncepcją, a zaczyna być konkretnym procesem z parametrami, terminami i odpowiedzialnością po stronie operatora.
Na ich podstawie powstaje projekt umowy o przyłączenie, a więc kolejny etap, bez którego sam wniosek niczego jeszcze nie załatwia. To ważne rozróżnienie, bo wielu inwestorów myli wydanie warunków z samym przyłączeniem. Ja patrzę na to tak: warunki otwierają drogę, ale nie kończą formalności. Dopiero po ich otrzymaniu widać, czy projekt mieści się w standardowej ścieżce, czy wymaga dłuższej analizy. To prowadzi wprost do pytania, ile czasu trzeba na sam dokument.

Ile trwa wydanie dokumentu w zależności od typu przyłączenia
Największy błąd to zakładanie, że istnieje jeden uniwersalny termin dla każdego przypadku. W sieci elektroenergetycznej czas zależy od napięcia, grupy przyłączeniowej oraz tego, czy obiekt ma być wyłącznie odbiorcą energii, czy także źródłem albo magazynem. Poniżej zebrałem aktualne limity w najprostszej formie.
| Przypadek | Termin wydania | Co warto zapamiętać |
|---|---|---|
| Wnioskodawca z grupy V lub VI przyłączany do sieci do 1 kV | 21 dni | To najszybszy standardowy wariant dla prostych przyłączeń niskonapięciowych. |
| Wnioskodawca z grupy IV przyłączany do sieci do 1 kV | 30 dni | Częsty termin przy mniejszych obiektach i klasycznych przyłączach odbiorczych. |
| Wnioskodawca z grupy III lub VI przyłączany do sieci powyżej 1 kV bez źródła ani magazynu energii | 60 dni | Tu zwykle pojawia się więcej uzgodnień technicznych niż przy niskim napięciu. |
| Wnioskodawca z grupy III lub VI przyłączany do sieci powyżej 1 kV ze źródłem lub magazynem energii | 120 dni | Instalacje źródłowe i magazynowe wymagają szerszej analizy pracy sieci. |
| Wnioskodawca z grupy I lub II | 150 dni | To najbardziej rozbudowane przyłączenia, zwykle z największą liczbą analiz. |
| Biogazownia rolnicza do 2 MW | 90 dni | Warto od razu zadbać o spójność danych technicznych i lokalizacyjnych. |
| Instalacja PV na budynku do 2 MW | 45 dni | Dotyczy instalacji wykorzystujących energię słoneczną, z wyłączeniem części przypadków niskonapięciowych objętych krótszym terminem. |
W praktyce trzeba jeszcze pamiętać o jednym ważnym detalu. Przy bardziej złożonych wnioskach objętych terminami 90, 120 i 150 dni operator ma 60 dni od otrzymania dokumentów, żeby potwierdzić kompletność albo wskazać braki. To nie jest jeszcze samo wydanie warunków, ale bardzo dobry sygnał, czy sprawa rzeczywiście ruszyła. Jeśli do tego dochodzi przyłączenie powyżej 1 kV, bieg czasu często zaczyna się dopiero po wniesieniu zaliczki, więc sam moment złożenia wniosku bywa mylący. Dalej liczy się już nie teoria, tylko to, od kiedy termin faktycznie biegnie.
Od kiedy zaczyna biec termin i kiedy się zatrzymuje
Tu najczęściej pojawiają się nieporozumienia. W praktyce nie liczy się wyłącznie data wysyłki wniosku, ale przede wszystkim to, czy dokumentacja jest kompletna i czy spełniłeś wszystkie warunki formalne. Z mojego punktu widzenia to właśnie ten etap decyduje, czy sprawa idzie sprawnie, czy zaczyna się przeciągać.
- Kompletny wniosek - bez niego operator może wstrzymać bieg sprawy i poprosić o uzupełnienie braków.
- Zaliczka przy przyłączeniu powyżej 1 kV - w takich przypadkach termin liczy się od dnia jej wniesienia, a nie od samego złożenia papierów.
- Uzupełnianie dokumentów - okres, w którym poprawiasz wniosek, nie wchodzi do ustawowego terminu.
- Opóźnienia z winy wnioskodawcy - jeśli brak danych wynika z Twojej strony, czas przestaje działać na Twoją korzyść.
- Przyczyny niezależne od operatora - prawo też je wyłącza z biegu terminu, więc nie każdy poślizg jest zwłoką po stronie sieci.
- Szczególnie uzasadnione przypadki - operator może przedłużyć termin, ale musi zawiadomić o tym z wyprzedzeniem i podać uzasadnienie.
W praktyce oznacza to, że najważniejsza nie jest sama data nadania przesyłki, tylko data, od której operator może legalnie ruszyć z analizą. I właśnie dlatego dobrze przygotowany pakiet dokumentów skraca procedurę skuteczniej niż późniejsze ponaglenia. Skoro wiadomo już, jak liczony jest czas, warto zobaczyć, co najczęściej go wydłuża.
Co najczęściej wydłuża procedurę
Jeżeli ktoś pyta mnie, skąd biorą się najdłuższe opóźnienia, odpowiedź rzadko brzmi „złośliwość operatora”. Znacznie częściej problem leży w samym wniosku albo w tym, że inwestycja wymaga dodatkowej analizy sieci. To są najczęstsze punkty zapalne:
- Niejasna moc przyłączeniowa - operator nie wie, jaką rezerwę ma zapewnić, więc prosi o doprecyzowanie.
- Brak prawa do nieruchomości lub błędne dane działki - formalnie wygląda niegroźnie, praktycznie potrafi zatrzymać sprawę na tygodnie.
- Rozjazd między projektem a załącznikami - inna lokalizacja, inny punkt przyłączenia albo inne parametry niż we wniosku.
- Instalacja źródłowa lub magazyn energii - takie przypadki zwykle wymagają dokładniejszej oceny pracy sieci.
- Braki w załącznikach - mapy, schematy, oświadczenia, pełnomocnictwa i potwierdzenia opłat.
- Zmiany projektu w trakcie procedury - każda większa korekta wydłuża analizę i często wymusza ponowne uzgodnienia.
Sieć nie lubi chaosu. Im dokładniej opiszesz obiekt i jego zapotrzebowanie, tym mniej powodów do korespondencji zwrotnej i poprawek. To prowadzi prosto do pytania, jak przygotować wniosek tak, żeby nie tracić tygodni na niepotrzebne poprawki.
Jak przygotować wniosek, żeby nie tracić tygodni
Przygotowanie wniosku to moment, w którym najłatwiej wygrać z czasem. Ja zwykle patrzę na ten etap jak na kontrolę jakości: jeśli dokumenty przejdą ten test, operator ma znacznie mniej powodów, by odsyłać sprawę do poprawy. Pomaga prosty, konsekwentny porządek:
- Ustal dokładną moc przyłączeniową i zdecyduj, czy obiekt ma tylko pobierać energię, czy także ją oddawać.
- Sprawdź właściwego operatora i punkt przyłączenia, bo wysłanie wniosku do niewłaściwego podmiotu tylko wydłuży start.

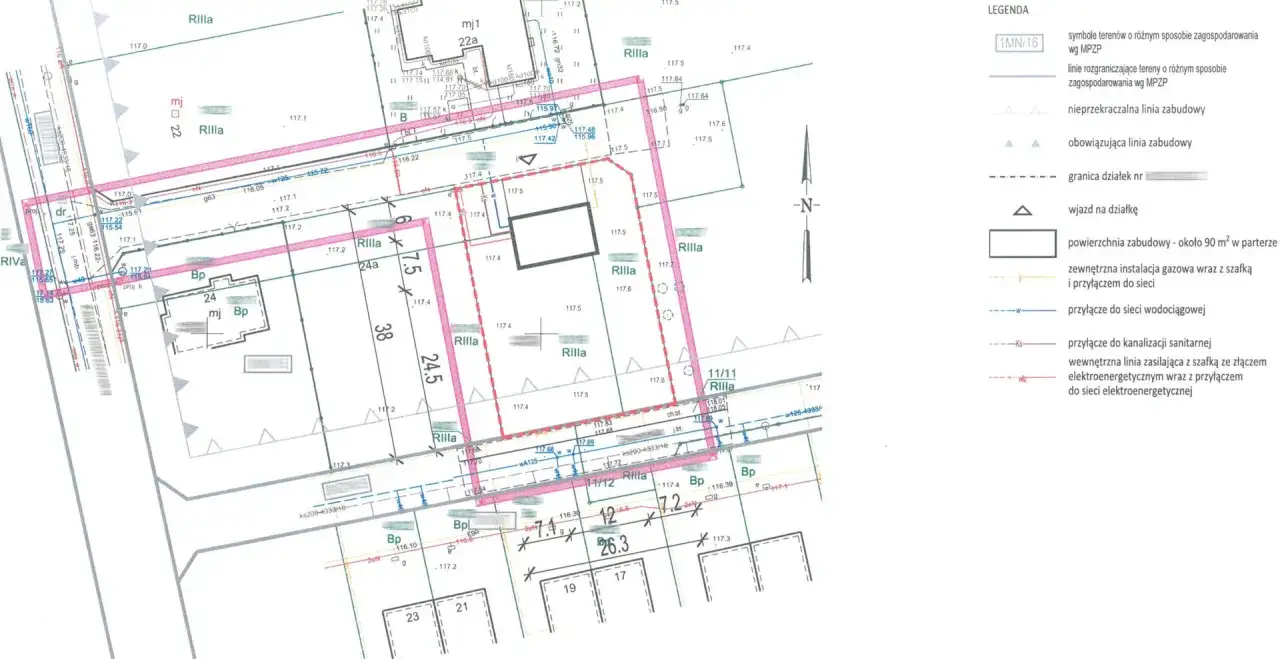

- Dołącz aktualne mapy, schematy i dokument potwierdzający tytuł prawny do nieruchomości.
- Upewnij się, że dane techniczne w projekcie, formularzu i załącznikach są identyczne.
- Jeśli to przyłącze powyżej 1 kV, od razu zaplanuj czas na zaliczkę i sprawdzenie wymogów finansowych.
- Złóż komplet jednorazowo i zachowaj potwierdzenie nadania, opłat oraz całą korespondencję.
W praktyce najlepiej działa zasada „jedno sprawdzenie przed wysyłką”. Jeśli po spokojnym przejrzeniu dokumentów nadal masz wrażenie, że operator będzie musiał dopytywać o oczywiste rzeczy, to znak, że wniosek jest jeszcze zbyt słaby. Dobrze przygotowany pakiet nie gwarantuje sukcesu, ale znacząco zmniejsza ryzyko cofania zegara formalnego. A jeśli mimo to termin się przeciąga, trzeba wiedzieć, jak reagować.
Co zrobić, gdy operator spóźnia się albo odmawia
Przekroczenie terminu nie oznacza jeszcze, że cała inwestycja jest stracona. Najpierw warto ustalić, czy sprawa nie utknęła przez brak formalny albo czy termin nie został zawieszony z przyczyn przewidzianych w przepisach. Jeśli wszystko po Twojej stronie było kompletne, możesz działać krok po kroku.
- Poproś o pisemną informację o statusie sprawy i datę wpływu wniosku do operatora.
- Sprawdź, czy nie wezwano Cię do uzupełnienia braków - to najczęstszy powód, dla którego termin jeszcze nie biegnie.
- Wyślij formalne ponaglenie, jeśli termin minął, a dokument nadal nie został wydany.
- Zachowaj dowody wniesienia zaliczki, bo przy zwłoce w wydaniu warunków mogą pojawić się odsetki liczone za każdy dzień opóźnienia.
- Przy odmowie poproś o uzasadnienie na piśmie i sprawdź, czy problem dotyczy techniki, ekonomii czy braków w dokumentach.
- Jeśli operator stwierdzi brak warunków technicznych lub ekonomicznych, powinien zwrócić pobraną zaliczkę.
W sporze najważniejsze są daty i dokumenty. Bez nich trudno wykazać, kiedy termin zaczął biec i co dokładnie zatrzymało sprawę. Jeśli odpowiednio udokumentujesz każdy etap, łatwiej dochodzić swoich racji i szybciej ustalić, czy rzeczywiście problem leży po stronie operatora. Na koniec warto zebrać najważniejsze liczby, bo to one najlepiej porządkują cały proces.
Trzy liczby, które porządkują cały proces przyłączenia
- 21-150 dni - tyle zwykle wynosi termin wydania warunków, ale tylko wtedy, gdy wniosek jest kompletny i nie pojawiają się dodatkowe przestoje.
- 60 dni - tyle operator ma na potwierdzenie kompletności albo wskazanie braków w bardziej złożonych sprawach.
- 1 rok - tyle co do zasady ważne są warunki elektroenergetyczne od doręczenia; dokumenty wydane przed 30 kwietnia 2026 r. zachowują wskazany w nich dwuletni okres ważności.
W praktyce najszybciej wygrywa nie ten, kto najgłośniej ponagla operatora, tylko ten, kto składa kompletny wniosek i od razu liczy się z właściwym trybem dla swojego typu przyłączenia. Dobrze dobrana moc, czyste załączniki i realistyczny harmonogram robią większą różnicę niż sam pośpiech, a przy formalnościach energetycznych to właśnie ta różnica najczęściej decyduje o czasie całej inwestycji.
