Fotowoltaika - Podłączenie do sieci bez problemów. Jak to zrobić?

Kornel Czerwiński 10 sierpnia 2026
SM PROJECT: podłączenie fotowoltaiki do domu, zasilanie z paneli słonecznych, magazynu energii i falownika.

Spis treści

Podłączenie fotowoltaiki do sieci to moment, w którym instalacja przestaje być tylko zestawem paneli i falownika, a zaczyna realnie pracować na rachunki. W praktyce liczą się trzy rzeczy: poprawny montaż, zgodność z mocą przyłączeniową obiektu i komplet dokumentów dla operatora. Poniżej rozpisuję to po ludzku, bez lania wody, z naciskiem na to, co faktycznie decyduje o sprawnym uruchomieniu.

Najkrócej: liczą się technika, dokumenty i właściwa kolejność działań

  • Instalacja on-grid wymaga zgłoszenia do operatora sieci, a off-grid nie przechodzi tej procedury.
  • W przypadku mikroinstalacji do 6,5 kW formalności są prostsze, ale nadal trzeba pilnować zgodności z mocą przyłączeniową obiektu.
  • Jeśli moc instalacji przekracza moc przyłączeniową budynku, potrzebny jest wniosek o warunki przyłączenia.
  • Po kompletnej dokumentacji operator zwykle wymienia albo parametryzuje licznik i robi to na własny koszt.
  • Najczęstsze problemy to braki w załącznikach, niezgodność danych technicznych i pominięcie wymagań ppoż. przy większych systemach.

Na czym polega przyłączenie instalacji PV do sieci

Ja zawsze zaczynam od rozdzielenia dwóch rzeczy: samego montażu i przyłączenia do sieci. Montaż to strona techniczna, czyli panele, konstrukcja, okablowanie, falownik i zabezpieczenia. Przyłączenie to już formalny i elektryczny moment, w którym instalacja zaczyna oddawać energię do sieci albo działać w układzie zasilania budynku.

W Polsce mikroinstalacja fotowoltaiczna to co do zasady źródło o mocy do 50 kW przyłączone do sieci elektroenergetycznej o napięciu poniżej 110 kV. Dla typowego domu najczęściej mówimy jednak o instalacji on-grid, czyli pracującej równolegle z siecią. Falownik synchronizuje jej pracę z siecią, a nadwyżki energii trafiają do operatora. W systemie off-grid sytuacja jest inna: instalacja działa wyspowo i nie potrzebuje przyłączenia do publicznej sieci.

Wariant Czy wymaga zgłoszenia do OSD Kiedy ma sens Najważniejsze ograniczenie
On-grid Tak Dom, firma, obiekt z dostępem do sieci i chęcią oddawania nadwyżek Wymaga zgodności technicznej i formalnej z operatorem
Off-grid Nie Miejsca bez dostępu do sieci albo układy całkowicie autonomiczne Trzeba dobrze dobrać magazyn energii i zabezpieczenie zasilania
Hybrydowy Zwykle tak, jeśli pracuje z siecią Gdy chcesz łączyć autokonsumpcję, magazyn energii i zasilanie z sieci Bardziej złożony projekt i większa liczba elementów do sprawdzenia

W praktyce największą różnicę robi to, czy instalacja ma pracować razem z siecią, czy obok niej. Gdy to ustalisz, wszystko inne staje się znacznie prostsze. Następny krok to dokumenty, bo właśnie tam najczęściej pojawiają się pierwsze opóźnienia.

Co przygotować przed zgłoszeniem

Przy dobrze zrobionej dokumentacji cała procedura idzie szybko. Przy niedopatrzeniach potrafi zatrzymać się na drobiazgach, które później frustrują inwestora bardziej niż sam montaż. Ja zwracam uwagę przede wszystkim na zgodność danych technicznych z tym, co naprawdę zostało zainstalowane.

  • Schemat instalacji elektrycznej - zwykle jednokreskowy, pokazujący sposób przyłączenia mikroinstalacji.
  • Karty katalogowe urządzeń - panele, falownik, a przy większych układach także magazyn energii i elementy przekształtnikowe.
  • Certyfikat sprzętu zgodny z NC RfG - potrzebny, aby potwierdzić wymagania dla modułów wytwarzania energii.
  • Oświadczenie instalatora - potwierdza kwalifikacje wykonawcy oraz zgodność wykonania z przepisami i wiedzą techniczną.
  • Umowa sprzedaży energii lub umowa kompleksowa - w zależności od tego, jak rozliczasz oddawaną energię.
  • Pełnomocnictwo - jeśli dokumenty składa wykonawca albo ktoś działający w Twoim imieniu.

Przy instalacjach o mocy większej niż 6,5 kW dochodzi jeszcze obowiązek uzgodnienia projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych. To nie jest ozdobnik formalny, tylko realny wymóg, który ma znaczenie przy większych systemach. Jeśli moc mikroinstalacji przekracza moc przyłączeniową obiektu, nie wystarczy samo zgłoszenie - trzeba wystąpić o warunki przyłączenia.

Warto też pamiętać o jednej rzeczy, którą wielu inwestorów odkrywa za późno: jeśli później zmieniasz moc instalacji albo dokładany jest magazyn energii, operator powinien o tym wiedzieć. Lepiej zgłosić zmianę od razu niż tłumaczyć rozbieżności po montażu. Kiedy papiery są gotowe, można przejść do samej procedury zgłoszeniowej.

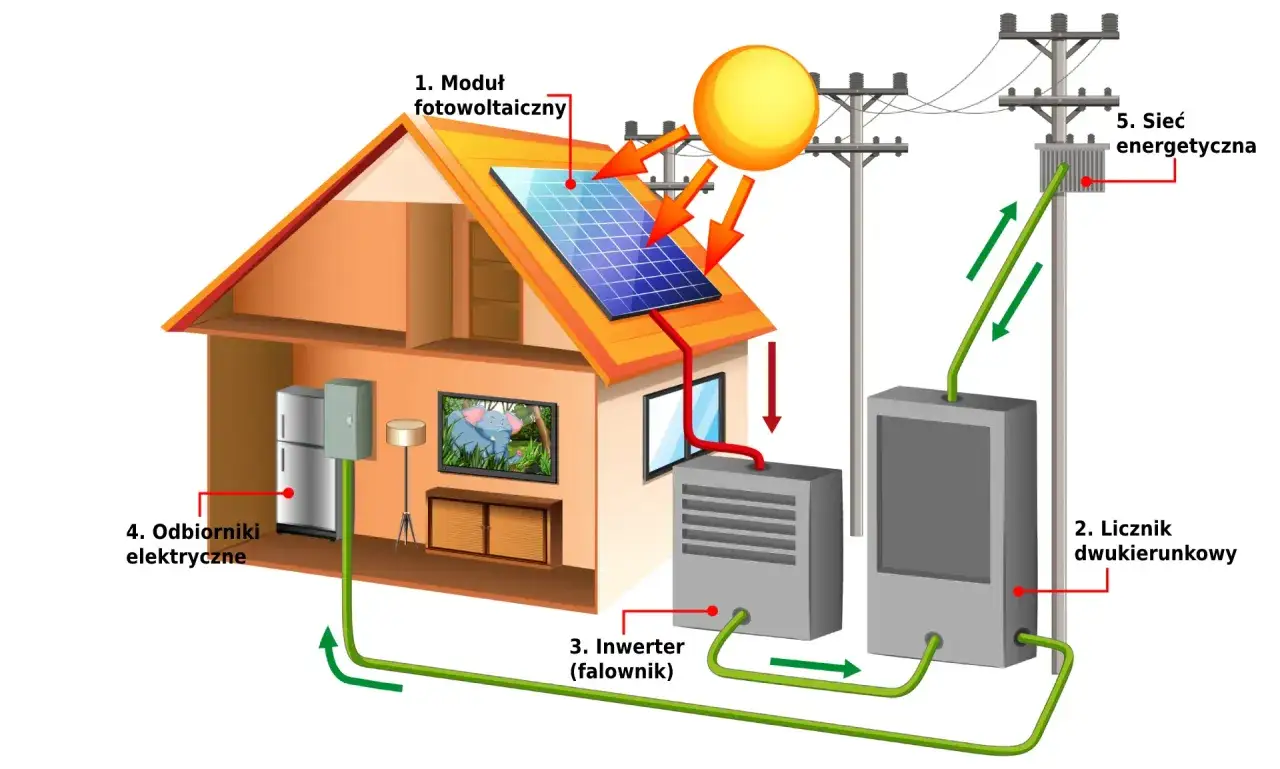

Schemat podłączenia fotowoltaiki: panele na dachu, inwerter, licznik dwukierunkowy, odbiorniki elektryczne i sieć energetyczna.

Jak przebiega zgłoszenie do operatora i uruchomienie licznika

Tu nie ma magii, jest po prostu kolejność. Najpierw składasz kompletne zgłoszenie, potem operator je weryfikuje, a dopiero później dochodzi do przyłączenia i uruchomienia układu pomiarowego. Jeżeli dokumenty są zgodne, proces zwykle przebiega sprawnie. Jeśli brakuje załączników albo dane nie zgadzają się z rzeczywistą instalacją, zgłoszenie wraca do poprawy.

  1. Składasz zgłoszenie przyłączenia mikroinstalacji albo wniosek o warunki przyłączenia.
  2. Operator sprawdza kompletność i zgodność formalną dokumentów.
  3. Po pozytywnej weryfikacji montuje lub parametryzuje licznik energii oddawanej do sieci.
  4. Podpisujesz wymagane umowy albo aneksy, jeśli są potrzebne.
  5. Dopiero wtedy instalacja zaczyna pracować w trybie oddawania energii do sieci.

Istotne jest to, że operator wykonuje swoją część po otrzymaniu kompletnego zgłoszenia. W praktyce często oznacza to około 30 dni na przyłączenie, licząc od złożenia poprawnych dokumentów. W wielu przypadkach zabudowa albo parametryzacja licznika odbywa się na koszt operatora, więc po Twojej stronie nie powinno być tu dodatkowej opłaty za sam ten etap.

Druga rzecz, o której nie warto zapominać, to rozliczenia prosumenckie. Nowi prosumenci w Polsce działają w systemie net-billingu, więc opłacalność instalacji zależy nie tylko od samego podłączenia, ale też od tego, ile energii zużywasz na bieżąco. Im lepsza autokonsumpcja, tym sensowniej pracuje cały układ. Z tym łączy się już kolejny ważny temat, czyli bezpieczeństwo i poprawność elektryczna po stronie instalacji.

Co musi się zgadzać po stronie elektrycznej i zabezpieczeń

Tu widzę najwięcej niedomówień, bo wiele osób skupia się na panelach, a pomija całą resztę. Tymczasem to właśnie rozdzielnica, zabezpieczenia i sposób wpięcia falownika decydują o tym, czy instalacja będzie działała stabilnie i bezpiecznie.

Strona DC

Po stronie prądu stałego pracują panele, przewody DC i zabezpieczenia dobrane do konkretnego projektu. To nie jest miejsce na przypadkowe połączenia ani kompromisy. Długość stringów, przekroje przewodów i parametry falownika muszą być ze sobą zgodne, bo od tego zależy nie tylko sprawność, ale też bezpieczeństwo pracy całego układu.

Falownik i strona AC

Falownik zamienia prąd stały na zmienny i synchronizuje instalację z siecią. Po stronie AC potrzebny jest dedykowany obwód i właściwie dobrane zabezpieczenia. Zwykłe gniazdo nie jest miejscem do podłączania całej mikroinstalacji. Ja patrzę na to tak: jeśli po stronie AC ktoś próbuje iść na skróty, to prędzej czy później odbije się to na jakości działania albo na odbiorze instalacji.

Przeczytaj również: Fotowoltaika na gruncie - kiedy warto i jak ją zamontować?

Uziemienie i ochrona przeciwprzepięciowa

W realnym domu liczy się nie tylko produkcja energii, ale też odporność na zakłócenia i przepięcia. Dlatego ważne są uziemienie, połączenia wyrównawcze oraz zabezpieczenia przeciwprzepięciowe dobrane do obiektu. Dobór konkretnego rozwiązania zależy od projektu, układu sieci i użytego falownika, więc nie ma jednej recepty dla każdego domu.

Jeżeli instalator bagatelizuje ten etap, ja traktuję to jako sygnał ostrzegawczy. Dobra instalacja PV ma działać latami, a nie tylko przejść pierwszy rozruch. Gdy elektryka jest zrobiona porządnie, zostaje już tylko dopilnowanie formalnych błędów, które najczęściej spowalniają uruchomienie.

Najczęstsze błędy, które opóźniają start instalacji

Największy problem nie leży zwykle w samych panelach, tylko w papierach i niespójnościach. W praktyce te same błędy wracają regularnie, niezależnie od tego, czy chodzi o dom jednorodzinny, czy o mały obiekt usługowy.

Błąd Skutek Jak tego uniknąć
Brak jednego z załączników Wezwanie do uzupełnienia i wydłużenie procedury Sprawdzić komplet dokumentów przed wysyłką, najlepiej na liście kontrolnej
Rozbieżność między kartą katalogową a zgłoszeniem Wniosek nie przechodzi weryfikacji technicznej Przepisać dane bezpośrednio z dokumentacji producenta
Brak certyfikatu sprzętu albo niewłaściwy model falownika Operator może nie przyjąć zgłoszenia Weryfikować certyfikaty przed montażem, nie po nim
Pominięcie wymogu ppoż. przy większej mocy Konieczność poprawy dokumentacji Sprawdzić, czy instalacja przekracza 6,5 kW i czy dotyczy jej dodatkowy obowiązek
Nieustalona moc przyłączeniowa obiektu Trzeba przejść na procedurę warunków przyłączenia Zweryfikować ją przed zamówieniem instalacji

Ja widzę jeszcze jeden, bardziej przyziemny problem: inwestorzy często zakładają, że formalności „załatwi wykonawca”, ale nie sprawdzają finalnej treści wniosku. To zły nawyk. Nawet najlepsza ekipa może pomylić numer seryjny, moc albo załącznik, a potem Ty czekasz na poprawki. Dlatego przed wysyłką warto przejrzeć dokumenty samodzielnie, choćby po to, żeby wiedzieć, co dokładnie zgłaszasz.

Gdy to uporządkujesz, pozostaje jeszcze pytanie, czy Twój przypadek idzie zwykłą ścieżką zgłoszenia, czy wymaga dodatkowych formalności. I właśnie to rozróżnienie najczęściej decyduje o tempie całej inwestycji.

Kiedy potrzebne są dodatkowe formalności

Nie każda instalacja przechodzi tą samą drogę. Tu naprawdę liczą się progi mocy i sposób pracy systemu. Jeżeli pominiesz ten etap planowania, później możesz zostać z instalacją gotową technicznie, ale zatrzymaną na formalnościach.

Sytuacja Co trzeba zrobić Dlaczego to ważne
Instalacja do 6,5 kW Zwykle wystarcza zgłoszenie mikroinstalacji To najprostsza ścieżka dla małych systemów
Instalacja powyżej 6,5 kW Dochodzi uzgodnienie projektu z rzeczoznawcą ds. ppoż. Wymóg bezpieczeństwa przy większej mocy
Moc instalacji przekracza moc przyłączeniową obiektu Składasz wniosek o warunki przyłączenia Samo zgłoszenie nie wystarczy
Instalacja off-grid Nie składasz zgłoszenia do OSD Układ działa niezależnie od sieci
Zmiana mocy, rodzaju instalacji albo dołożenie magazynu energii Informujesz operatora o zmianie Dane w systemie muszą odpowiadać rzeczywistemu układowi

W tej części najważniejsze jest jedno: nie budować instalacji „na oko”, tylko dopasować ją do warunków obiektu. To oszczędza czas, pieniądze i nerwy. Jeśli miałbym pokazać najkrótszą drogę, wygląda ona tak: najpierw weryfikacja mocy przyłączeniowej, potem projekt, następnie montaż, a dopiero na końcu zgłoszenie i uruchomienie.

Jak przyspieszyć cały proces bez robienia skrótów

Jeżeli miałbym prowadzić taki temat od początku, zrobiłbym to w bardzo prostym porządku. Najpierw sprawdziłbym moc przyłączeniową obiektu i ustalił, czy instalacja mieści się w zwykłym trybie zgłoszenia. Potem dopiąłbym dokumentację techniczną, zanim padnie pierwsza śruba na dachu. Dopiero na końcu zająłbym się uruchomieniem i rozliczeniem z operatorem.

  • Sprawdź moc przyłączeniową budynku jeszcze przed zamówieniem komponentów.
  • Dobierz falownik, zabezpieczenia i okablowanie pod konkretny projekt, a nie pod „średnią” instalację.
  • Poproś wykonawcę o komplet dokumentów przed zgłoszeniem, nie po montażu.
  • Zweryfikuj certyfikaty sprzętu i zgodność danych z kartami katalogowymi.
  • Jeśli instalacja przekracza 6,5 kW, uwzględnij wymóg ppoż. w harmonogramie.
  • Po zakończeniu montażu zrób pomiary i dopiero wtedy uruchamiaj całość w trybie przyłączenia.

Na końcu i tak wygrywa nie ten, kto zrobi wszystko najszybciej, tylko ten, kto zachowa właściwą kolejność. W fotowoltaice to właśnie kolejność najczęściej decyduje o tym, czy instalacja ruszy bez poprawek i czy będzie później działać stabilnie. Jeśli trzymasz się mocy przyłączeniowej, kompletnej dokumentacji i poprawnego montażu po stronie elektrycznej, cały proces staje się przewidywalny zamiast problematycznego.

FAQ - Najczęstsze pytania

Instalacja on-grid jest podłączona do publicznej sieci energetycznej i oddaje do niej nadwyżki energii, wymagając zgłoszenia do operatora. Off-grid działa niezależnie, często z magazynem energii, i nie wymaga zgłoszenia do OSD.

Niezbędne są m.in. schemat instalacji, karty katalogowe urządzeń, certyfikaty zgodności, oświadczenie instalatora oraz umowa sprzedaży energii. Przy instalacjach powyżej 6,5 kW wymagane jest uzgodnienie ppoż.

W takiej sytuacji nie wystarczy samo zgłoszenie mikroinstalacji. Należy złożyć wniosek o warunki przyłączenia do operatora sieci dystrybucyjnej, aby dostosować moc przyłączeniową do potrzeb instalacji.

Po złożeniu kompletnego i poprawnego zgłoszenia, operator ma zazwyczaj około 30 dni na przyłączenie instalacji i wymianę lub parametryzację licznika. Opóźnienia wynikają często z braków w dokumentacji.

Najczęstsze błędy to braki w załącznikach, niezgodność danych technicznych z rzeczywistością, brak certyfikatów sprzętu, pominięcie wymogów ppoż. (dla większych mocy) oraz niezgodność z mocą przyłączeniową obiektu.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

podłączenie fotowoltaiki
podłączenie fotowoltaiki do sieci
zgłoszenie mikroinstalacji fotowoltaicznej
formalności przyłączenia fotowoltaiki
jak podłączyć fotowoltaikę do sieci
dokumenty do przyłączenia pv
Autor Kornel Czerwiński
Kornel Czerwiński
Nazywam się Kornel Czerwiński i od dziewięciu lat zajmuję się elektryką, instalacjami oraz nowoczesną automatyką. Moje zainteresowanie tymi dziedzinami zaczęło się w młodym wieku, kiedy to fascynowały mnie różnorodne rozwiązania technologiczne i ich wpływ na nasze codzienne życie. Lubię dzielić się swoją wiedzą na temat efektywnych instalacji elektrycznych oraz automatyzacji, które mogą znacznie poprawić komfort i bezpieczeństwo w domach i miejscach pracy. W mojej pracy stawiam na rzetelność i aktualność informacji. Dokładam starań, aby każdy artykuł był dobrze zbadany, a skomplikowane tematy przedstawione w przystępny sposób. Śledzę nowinki w branży, porównuję różne rozwiązania i organizuję wiedzę tak, aby była jak najbardziej użyteczna dla czytelników. Dzięki temu mam nadzieję, że mogę pomóc innym lepiej zrozumieć świat elektryki i automatyki oraz podejmować świadome decyzje w tych obszarach.
