Trójfazowe zasilanie ma sens wtedy, gdy dom nie kończy się na kilku gniazdach i oświetleniu. W praktyce chodzi o stabilniejsze oraz bezpieczniejsze zasilanie urządzeń o większym poborze mocy, takich jak płyta indukcyjna, pompa ciepła czy ładowarka do auta. Poniżej wyjaśniam, kiedy przyłącze trójfazowe ma sens, jak wygląda procedura w Polsce, ile to kosztuje i gdzie najłatwiej popełnić błąd.
Co warto wiedzieć o trójfazowym zasilaniu domu
- Trzy fazy są potrzebne przede wszystkim tam, gdzie kilka dużych odbiorników może pracować jednocześnie.
- Wniosek zaczyna się od określenia mocy przyłączeniowej, tytułu prawnego do nieruchomości i planu zabudowy albo szkicu sytuacyjnego.
- U operatorów niskiego napięcia odpowiedź na kompletny wniosek zwykle pojawia się w 21 lub 30 dni, zależnie od grupy przyłączeniowej.
- Największy wpływ na koszt mają moc, typ przyłącza i jego długość, a nie sam napis „trzy fazy” w projekcie.
- Podniesienie mocy później jest możliwe, ale często droższe i bardziej uciążliwe niż rozsądny dobór na starcie.
Kiedy zasilanie 3-fazowe ma sens w domu
Najprościej: wtedy, gdy chcesz rozłożyć obciążenie na trzy tory zamiast dusić wszystko na jednym. Jedna faza bywa wystarczająca w mieszkaniu, domku letniskowym albo w domu z gazowym ogrzewaniem i skromnym zestawem urządzeń. Trzy fazy zaczynają być realnym wsparciem, gdy w grę wchodzą odbiorniki, które lubią pobierać dużo mocy przez dłuższy czas.
Najczęściej chodzi o takie przypadki:
- płyta indukcyjna i piekarnik elektryczny,
- pompa ciepła albo ogrzewanie elektryczne,
- ładowarka samochodu elektrycznego,
- warsztat z kompresorem, spawarką lub większym elektronarzędziem,
- dom, w którym kilka dużych urządzeń pracuje równolegle, a bezpieczniki nie mają już zapasu.
W instalacji trójfazowej większość gniazd i tak może działać jednofazowo, więc nie ma tu żadnej „magii”. Różnica polega na tym, że obciążenie rozkłada się lepiej, a zabezpieczenie przedlicznikowe nie dobija tak szybko do granicy. W praktyce nie kupuje się tu komfortu dla samego komfortu, tylko rezerwy dla urządzeń, które naprawdę mogą z niej skorzystać. Gdy to już jest jasne, można przejść do samej procedury.
| Wariant | Co daje | Kiedy zwykle wystarcza |
|---|---|---|
| Jedna faza | Prostsza instalacja i mniejsze wymagania na starcie | Mieszkanie, mały dom, niewielkie obciążenia |
| Trzy fazy | Lepszy rozkład obciążeń i większy zapas mocy | Dom z indukcją, pompą ciepła, EV lub warsztatem |

Jak wygląda procedura od wniosku do uruchomienia
Sam proces jest bardziej administracyjny niż techniczny, ale błędy na etapie papierów potrafią wydłużyć wszystko o tygodnie. Energa-Operator opisuje go dziś bardzo prosto: wniosek, weryfikacja, warunki przyłączenia, umowa i dopiero realizacja. Przy niskim napięciu operatorzy zwykle pracują w terminach 21 albo 30 dni, jeśli dokumenty są kompletne i nie trzeba nic poprawiać.
- Składasz wniosek o określenie warunków przyłączenia.
- Dołączasz dane obiektu, przewidywaną moc, roczne zużycie energii i termin, od kiedy chcesz korzystać z prądu.
- Załączasz plan zabudowy albo szkic sytuacyjny oraz dokument potwierdzający tytuł prawny do nieruchomości.
- Operator wydaje warunki przyłączenia i projekt umowy.
- Podpisujesz umowę i realizujesz swój zakres prac po stronie instalacji wewnętrznej.
- Po odbiorze i rozliczeniu podpisujesz umowę na dostawę energii.
Jakie dokumenty zwykle przygotowuję przed złożeniem wniosku
- plan zabudowy lub szkic sytuacyjny z lokalizacją obiektu względem sieci,
- tytuł prawny do działki lub lokalu,
- szacunkowe zapotrzebowanie na moc,
- przewidywane roczne zużycie energii,
- termin, od kiedy obiekt ma być zasilany,
- pełnomocnictwo, jeśli sprawę prowadzi ktoś za właściciela.
Przeczytaj również: Czarna instalacja natynkowa - Jak zaplanować i ile kosztuje?
Ile czasu trzeba realnie zarezerwować
Przy kompletnym wniosku sprawa może ruszyć dość sprawnie, ale trzeba pamiętać o dwóch hamulcach. Pierwszy to braki formalne, bo wtedy operator wzywa do uzupełnienia dokumentów i termin zatrzymuje się do czasu poprawy. Drugi to ważność samych warunków i projektu umowy, dlatego nie warto ich odkładać „na potem”, tylko od razu planować dalsze prace. To prowadzi do pytania, które w praktyce interesuje prawie każdego inwestora najbardziej, czyli do kosztów.
Ile to kosztuje i z czego składa się rachunek
Tu łatwo o pomyłkę, bo ludzie patrzą tylko na opłatę operatora, a pomijają resztę. Tymczasem koszt przyłączenia to zwykle trzy osobne elementy: opłata za samo przyłączenie, prace po stronie własnej instalacji oraz ewentualne dopłaty za dłuższy odcinek przyłącza. Do tego dochodzi jeszcze VAT, bo stawki taryfowe operatorów są podawane netto.
| Składnik kosztu | Od czego zależy | Praktyczna uwaga |
|---|---|---|
| Opłata operatora | Moc przyłączeniowa, rodzaj przyłącza, długość odcinka | Najbardziej przewidywalna część kosztu |
| Dodatkowy metr ponad limit | Odległość od sieci | Może znacząco podbić rachunek przy długiej linii |
| Instalacja po stronie domu | Projekt, rozdzielnica, okablowanie, robocizna | To osobny budżet, często liczony w kilku tysiącach złotych |
PGE Dystrybucja podaje w taryfie na 2026 r. stawkę 92,02 zł/kW netto dla przyłącza kablowego i 15,84 zł/kW netto dla napowietrznego. W praktyce oznacza to, że dla 12 kW przyłącza kablowego sama opłata operatora wyniesie około 1104 zł netto, a dla 14 kW około 1288 zł netto. Powyżej 200 metrów dochodzi jeszcze dopłata za każdy kolejny metr, więc lokalizacja działki ma tu bardzo duże znaczenie.
Warto też pamiętać, że nowe opłaty za złożenie wniosku dotyczą głównie przyłączeń powyżej 1 kV, więc w typowym domu jednorodzinnym największą pozycją pozostaje nadal klasyczna opłata przyłączeniowa. Właśnie dlatego dobrze jest policzyć całość, a nie tylko spojrzeć na jedną liczbę z cennika. Kiedy koszty są już osadzone w realiach, najważniejsze staje się pytanie o właściwą moc.
Jak dobrać moc przyłączeniową bez przewymiarowania
Ja zaczynam od prostego pytania: co może działać jednocześnie, a nie co teoretycznie może się kiedyś pojawić w domu. To ważne, bo sumowanie wszystkich tabliczek znamionowych zwykle prowadzi do sztucznie wysokich wyników. Z drugiej strony zaniżenie mocy kończy się później wybijaniem zabezpieczeń albo kosztowną zmianą warunków. Najlepiej znaleźć środek między tymi skrajnościami.
| Rodzaj obiektu | Typowy zakres mocy | Co to oznacza w praktyce |
|---|---|---|
| Mieszkanie z miejskim CO i CWU | 5-7 kW | Wystarcza przy typowym AGD i gazowej kuchence |
| Domek letniskowy z ogrzewaczem przepływowym i płytą indukcyjną | 5-9 kW | Zależy od tego, ile urządzeń pracuje równolegle |
| Dom ok. 100 m² z CO i CWU na gaz lub paliwo stałe | 11-14 kW | Dobry punkt wyjścia dla standardowego wyposażenia |
| Dom ok. 100 m² z pompą ciepła i indukcją | 14-22 kW | Tu zapas mocy robi największą różnicę |

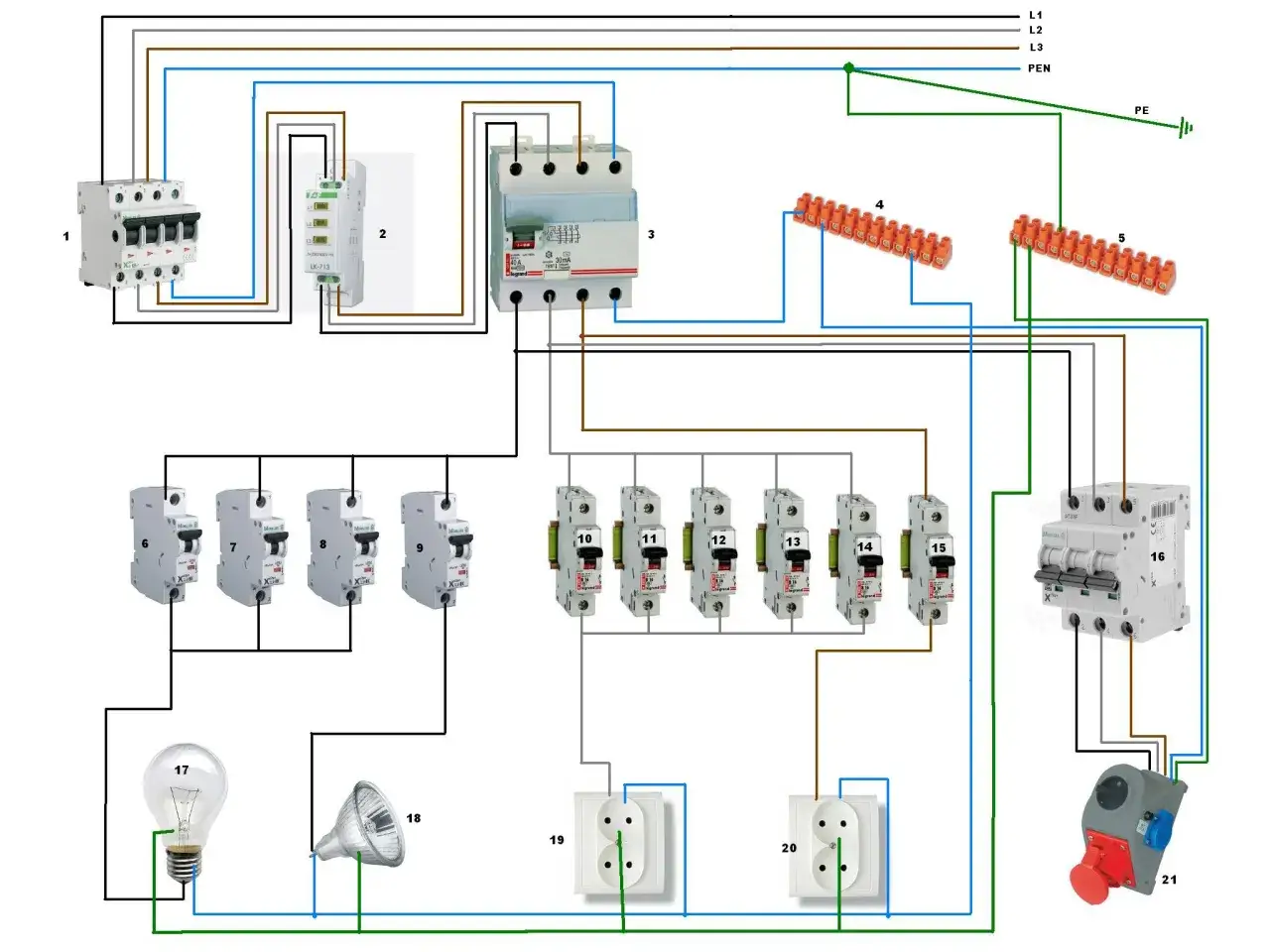

W uproszczeniu 3x16 A daje około 11 kW, a 3x25 A około 17 kW, więc różnica między „na styk” a „z zapasem” jest bardzo odczuwalna. Zabezpieczenie przedlicznikowe to granica, której nie warto traktować jak formalności, bo ono realnie wyznacza możliwości układu. Jeśli planujesz ładowarkę do auta, ogrzewanie elektryczne albo pompę ciepła, trzy fazy przestają być dodatkiem, a stają się normalnym elementem projektu. To z kolei prowadzi do rzeczy, które najczęściej psują całą inwestycję.
Najczęstsze błędy, które wydłużają całą sprawę
Najwięcej problemów widzę nie w samej technice, tylko w niedokładnym przygotowaniu. Inwestorzy zakładają, że „to się jakoś zgłosi”, a potem wracają poprawki, dopiski i kolejne tygodnie czekania. W praktyce takie drobiazgi kosztują więcej niż sam dokument.
| Błąd | Co się dzieje | Jak tego uniknąć |
|---|---|---|
| Zaniżona moc na start | Później trzeba wystąpić o zwiększenie mocy i często ponieść dodatkową opłatę | Policz realne obciążenia z elektrykiem, nie „na oko” |
| Brak planu lub szkicu sytuacyjnego | Wniosek trafia do uzupełnienia | Przygotuj dokumentację jeszcze przed wysłaniem formularza |
| Niepełny tytuł prawny do nieruchomości | Operator nie może dalej procedować sprawy | Sprawdź, czy masz akt własności, umowę najmu albo dzierżawy |
| Brak planu na przyszłe odbiorniki | Po roku okazuje się, że indukcja, EV albo pompa ciepła nie mieści się w założeniach | Uwzględnij przyszłe zmiany już na etapie projektu |
| Odkładanie odpowiedzi na wezwanie operatora | Sprawa stoi w miejscu, a czas potrafi wrócić do zera | Reaguj od razu, bo zwykle na uzupełnienie są tylko 14 dni |
Najbardziej kosztuje nie sama pomyłka, tylko poprawianie dokumentów i ponowne składanie wniosku. Jeśli operator wyśle wezwanie do uzupełnienia braków, termin rozpatrywania zatrzymuje się do czasu dosłania kompletu, a po przekroczeniu wskazanego czasu sprawa może wrócić do początku. Zmiana mocy istniejącego przyłącza działa zresztą bardzo podobnie do nowego procesu, więc dobrze jest zrobić to porządnie już za pierwszym razem. Na tym etapie zostaje już tylko jedno rozsądne pytanie: jak podejść do tego bez przepłacania za zapas, którego nigdy nie wykorzystasz.
Jak podejść do wyboru rozsądnie przy budowie lub modernizacji domu
Jeżeli budujesz dom od zera, traktuję zasilanie jako część projektu, a nie dodatek do odbioru końcowego. Gdy od początku wiesz, że pojawi się indukcja, pompa ciepła albo ładowarka do auta, dużo łatwiej dobrać moc, zabezpieczenia i trasę kabli tak, żeby nie wracać do tematu po roku. Przy modernizacji starego domu ważne jest jeszcze coś innego: sama większa moc nie naprawi przeciążonej instalacji wewnętrznej.
- zrób bilans mocy z elektrykiem, a nie tylko z wykonawcą instalacji,
- zostaw niewielki zapas, ale nie przewymiarowuj wszystkiego „na wszelki wypadek”,
- ustal miejsce licznika i złącza zanim ruszą prace ziemne,
- sprawdź stan rozdzielnicy, uziemienia i podział obwodów, jeśli modernizujesz starszy obiekt,
- gdy bezpieczniki wyłączają się regularnie, najpierw szukaj przyczyny w instalacji, dopiero potem zwiększaj moc.
Dobrze dobrane zasilanie 3-fazowe daje po prostu spokój na lata: mniej niespodzianek przy włączaniu urządzeń, mniej nerwów na budowie i mniej kosztownych poprawek po drodze. W domu to zwykle najlepszy efekt, jaki można uzyskać bez zbędnego komplikowania instalacji.
