Schemat instalacji on-grid - Jak uniknąć błędów i oszczędzić?

Kamil Dudek 18 lipca 2026

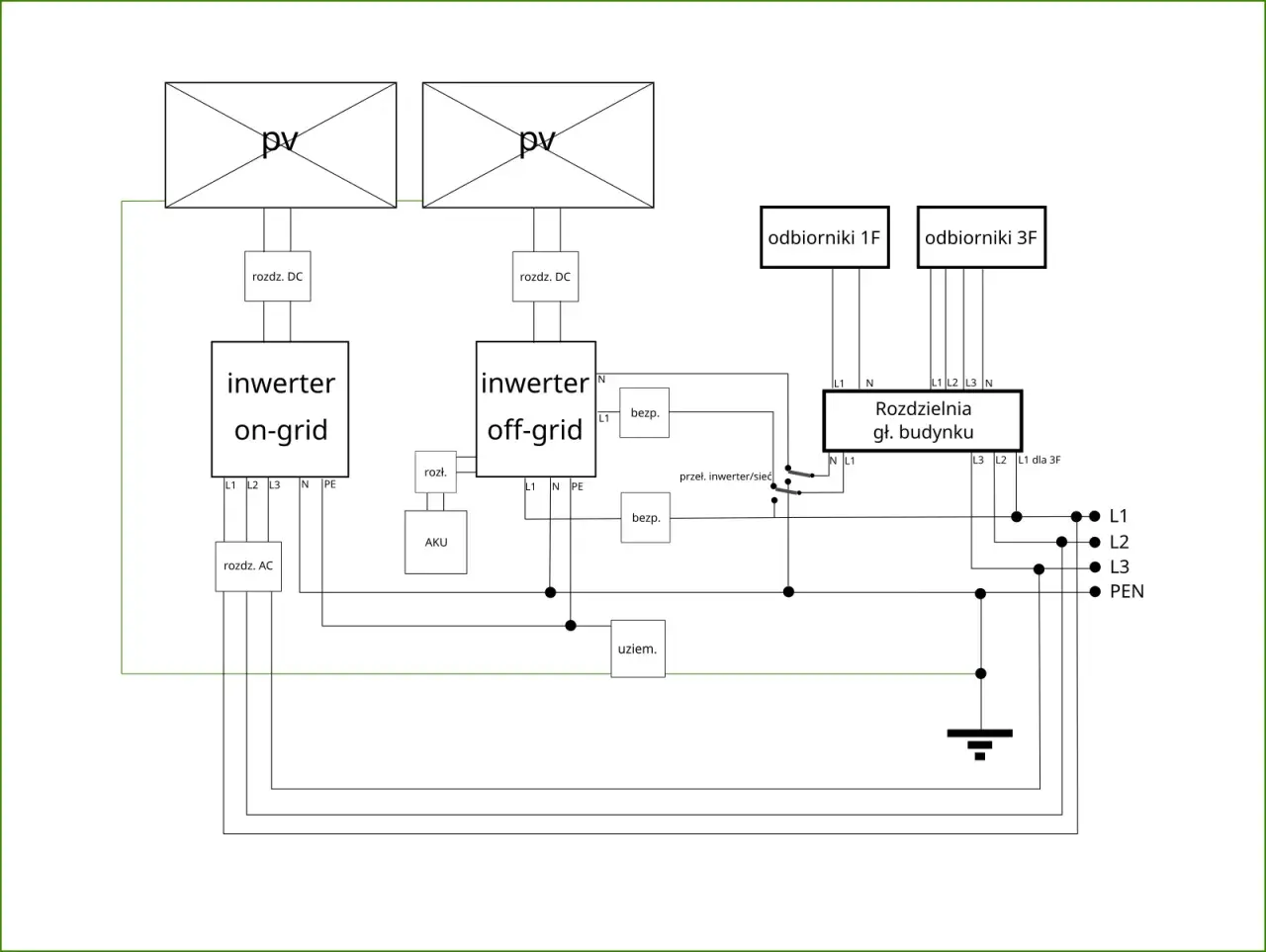

Schemat instalacji on-grid: panele PV, inwertery on-grid i off-grid, akumulator, rozdzielnia główna budynku, odbiorniki 1F i 3F.

Spis treści

Instalacja on-grid to najprostszy i najczęściej wybierany wariant fotowoltaiki dla domu, ale dopiero dobrze rozpisany schemat pokazuje, czy układ będzie bezpieczny, czytelny w serwisie i faktycznie opłacalny. W praktyce liczą się nie tylko panele i falownik, lecz także zabezpieczenia DC/AC, licznik dwukierunkowy, sposób prowadzenia przewodów oraz to, jak system zgra się z zużyciem energii w budynku. Poniżej rozkładam to na konkrety: od działania układu, przez montaż, po błędy, które najczęściej psują efekt.

Najważniejsze rzeczy, które trzeba rozumieć przed montażem

  • On-grid pracuje z siecią, więc nadwyżki energii trafiają do operatora, a brakujący prąd pobierasz z sieci.
  • Falownik jest sercem układu - zamienia prąd stały z paneli na prąd przemienny do domu.
  • Bezpieczeństwo robią zabezpieczenia i uziemienie, nie sam montaż paneli na dachu.
  • W Polsce dominuje net-billing, więc największe znaczenie ma autokonsumpcja, a nie samo oddawanie nadwyżek.
  • Klasyczna instalacja on-grid nie zasila domu przy awarii sieci, chyba że rozbudujesz ją o magazyn energii lub układ hybrydowy.

Jak działa instalacja on-grid i dlaczego schemat ma znaczenie

W układzie on-grid energia płynie dość prosto: moduły fotowoltaiczne produkują prąd stały, falownik zamienia go na prąd przemienny 230/400 V, a dom zużywa energię na bieżąco. Jeśli produkcja jest większa niż aktualne zapotrzebowanie, nadwyżka trafia do sieci. Gdy słońca brakuje, energia wraca z sieci do budynku. Właśnie dlatego schemat instalacji on-grid nie jest ozdobą projektu, tylko mapą całego układu.

Najważniejsza zasada jest taka: on-grid działa tylko wtedy, gdy widzi sieć elektroenergetyczną. To celowe zabezpieczenie. Falownik ma funkcję anti-islanding, czyli odłącza się przy zaniku napięcia w sieci, żeby nie podawać energii w sytuacji potencjalnie niebezpiecznej dla ekip serwisowych. Z punktu widzenia właściciela oznacza to jedno: klasyczna instalacja on-grid nie jest źródłem zasilania awaryjnego.

W Polsce takie rozwiązanie jest naturalnym wyborem dla domu jednorodzinnego, firmy usługowej albo budynku, w którym zużycie energii da się przesunąć na dzień. Im więcej autokonsumpcji, tym lepszy efekt ekonomiczny. To prowadzi wprost do pytania, z czego dokładnie składa się taki układ i gdzie najłatwiej popełnić błąd przy projekcie.

Schemat instalacji on-grid: panele PV, falownik, regulator ładowania i akumulatory.

Z czego składa się schemat instalacji on-grid

URE opisuje fotowoltaikę jako układ z paneli, inwertera i elementów towarzyszących, takich jak przewody, złącza oraz zabezpieczenia. W praktyce te elementy trzeba rozumieć jako całość, bo oszczędzanie na jednym fragmencie często odbija się na sprawności albo bezpieczeństwie całej instalacji.

Element Za co odpowiada Na co zwracam uwagę przy montażu
Moduły fotowoltaiczne Wytwarzają prąd stały z promieniowania słonecznego. Liczy się orientacja dachu, zacienienie i jakość mocowania.
Konstrukcja montażowa Stabilizuje moduły i przenosi obciążenia na dach lub grunt. Musi być dobrana do pokrycia, strefy wiatrowej i śniegowej.
Okablowanie DC Łączy panele z falownikiem po stronie prądu stałego. Ważne są trasa, promień gięcia, odporność UV i jakość złączy.
Zabezpieczenia DC Chronią przed przepięciem, zwarciem i rozłączeniem w serwisie. Dobór zależy od długości tras, liczby stringów i konfiguracji falownika.
Falownik Zamienia prąd stały na prąd przemienny i zarządza pracą instalacji. Kluczowe są liczba MPPT, moc, zakres napięć i certyfikacja sieciowa.
Zabezpieczenia AC Ochrona po stronie sieciowej instalacji budynku. Trzeba je dopasować do rozdzielnicy i parametrów przyłącza.
Licznik dwukierunkowy Rozlicza energię pobraną z sieci i oddaną do sieci. Jest niezbędny w modelu prosumenckim.
Uziemienie i połączenia wyrównawcze Zmniejszają ryzyko porażenia i ułatwiają ochronę przeciwprzepięciową. To jeden z tych elementów, których nie widać, a które robią największą różnicę.

Nie każda instalacja ma identyczny zestaw zabezpieczeń, bo projekt zależy od mocy, długości tras kablowych i rodzaju falownika. Przy większych układach dochodzą dodatkowe rozłączniki, bezpieczniki stringowe i bardziej rozbudowana ochrona przepięciowa. Ja zawsze patrzę na schemat nie jak na formalność, tylko jak na test tego, czy projektant naprawdę przemyślał instalację, a nie tylko dobrał panele z katalogu.

Kiedy wiesz już, co jest na schemacie, łatwiej ocenić sam montaż, bo wtedy nie kupujesz „fotowoltaiki na dach”, tylko kompletny układ elektryczny. I właśnie do montażu przechodzimy dalej.

Jak przebiega montaż krok po kroku

Dobry montaż zaczyna się dużo wcześniej niż pierwszy wkręt w dachu. Najpierw trzeba ocenić zużycie energii, warunki dachowe, miejsce prowadzenia przewodów i możliwe zacienienia. Dopiero potem układa się konkretne stringi, dobiera falownik i planuje zabezpieczenia. W praktyce wygląda to tak:

  1. Analiza dachu i zużycia energii - sprawdza się orientację połaci, kąty nachylenia, nośność i profil poboru prądu w domu.
  2. Projekt elektryczny - ustala się liczbę modułów w stringach, zakres napięć falownika, liczbę MPPT i typ zabezpieczeń.
  3. Montaż konstrukcji - dobiera się uchwyty do pokrycia dachowego, zachowując szczelność i obciążenia mechaniczne.
  4. Układanie modułów i okablowania - przewody prowadzi się tak, aby nie wisiały luźno, nie ocierały o krawędzie i nie były narażone na UV.
  5. Podłączenie falownika i zabezpieczeń - po stronie DC i AC montuje się elementy ochronne oraz sprawdza poprawność polaryzacji.
  6. Pomiary i uruchomienie - wykonuje się testy izolacji, ciągłości uziemienia, parametrów pracy oraz komunikacji z monitoringiem.

W instalacjach dachowych szczególnie ważne jest zachowanie wentylacji pod modułami. Zbyt ciasny montaż podnosi temperaturę paneli, a to obniża uzysk. Równie istotna jest trasa kabli: jeśli przewód ma ostre zagięcia, zbyt długie odcinki albo styka się z gorącymi lub ostrymi elementami, problemy pojawią się szybciej niż większość inwestorów zakłada.

Po wykonaniu montażu dochodzi jeszcze etap zgłoszenia i odbioru. Bez niego instalacja może być fizycznie gotowa, ale formalnie wciąż niepełna. To ważne zwłaszcza przy obecnych zasadach rozliczeń prosumenckich, gdzie każdy element musi się spinać zarówno technicznie, jak i administracyjnie.

Jak dobrać moc, falownik i stringi bez kosztownych pomyłek

Najczęstszy błąd przy doborze mocy polega na tym, że ktoś patrzy wyłącznie na powierzchnię dachu, a nie na roczne zużycie energii i rytm pracy domu. W systemie net-billing nadprodukcja nie jest równie cenna jak energia zużyta na miejscu, więc przewymiarowanie instalacji bez sensu zwykle obniża opłacalność całego projektu. Z drugiej strony zbyt mała instalacja nie pokryje realnego poboru energii i szybko okaże się kompromisem zbyt daleko idącym.

Roczny pobór energii Typowa moc PV Orientacyjny koszt w 2026 Kiedy taki wybór ma sens
3-4 MWh 3-4 kWp 14-22 tys. zł brutto Mały dom, niskie zużycie, brak pompy ciepła.
4-6 MWh 4,5-6 kWp 20-28 tys. zł brutto Standardowy dom jednorodzinny z częścią zużycia w ciągu dnia.
6-8 MWh 7-10 kWp 28-52 tys. zł brutto Dom z klimatyzacją, pompą ciepła lub większym poborem dziennym.
Powyżej 8 MWh 10 kWp i więcej od około 38 tys. zł brutto Większy budynek, mała firma, wysoki udział autokonsumpcji.

Falownik trzeba dobrać nie tylko pod moc, ale też pod układ dachu. Jeśli masz dwie różne połacie, cień z komina albo kilka kierunków montażu, liczba MPPT ma znaczenie większe niż sama marka urządzenia. MPPT to tracker punktu mocy maksymalnej, czyli wejście falownika, które szuka najkorzystniejszego punktu pracy dla danego stringu. Dla laika brzmi to technicznie, ale w praktyce decyduje o tym, czy instalacja wyciąga energię z dachu, czy tylko „mniej więcej działa”.

Warto też pamiętać o napięciu stringów. String to po prostu szeregowo połączony zestaw modułów. Jego długość trzeba policzyć tak, aby napięcie przy mrozie nie przekroczyło dopuszczalnego limitu falownika, a prąd wejściowy nie był za duży dla danego MPPT. To nie jest detal dla dociekliwych - to podstawa poprawnego projektu. Gdy ten etap jest zrobiony dobrze, instalacja pracuje spokojniej i rzadziej wchodzi w ograniczenia.

Jeśli inwestor myśli o późniejszej rozbudowie, dobrze jest już na tym etapie zostawić rezerwę w rozdzielnicy i przemyśleć miejsce pod magazyn energii. To prowadzi naturalnie do porównania samych architektur systemu.

On-grid, hybryda i off-grid w praktyce

Wybór między on-grid, hybrydą i off-gridem zależy nie tylko od budżetu, ale też od tego, czego naprawdę oczekujesz od instalacji. Jeśli priorytetem jest niższy koszt wejścia i prostszy montaż, on-grid zwykle wygrywa. Jeśli ważne jest zasilanie awaryjne albo lepsze wykorzystanie energii wieczorem, lepiej rozważyć hybrydę. Off-grid ma sens głównie tam, gdzie sieć jest niedostępna albo bardzo zawodna.

Typ systemu Zalety Ograniczenia Dla kogo
On-grid Najprostszy montaż, najniższy koszt, dobra współpraca z siecią. Brak zasilania przy zaniku sieci, mniejsza samowystarczalność. Domy i firmy z dostępem do stabilnej sieci.
Hybryda Możliwość współpracy z magazynem energii i częściowego zasilania awaryjnego. Wyższy koszt, bardziej złożony projekt i większa liczba komponentów. Osoby chcące zwiększyć autokonsumpcję i mieć rezerwę energii.
Off-grid Pełna niezależność od sieci. Wymaga dużych magazynów, bywa kosztowny i trudniejszy w eksploatacji. Obiekty odcięte od sieci lub użytkownicy świadomie wybierający автономię.

W realiach polskich on-grid nadal jest najczęstszym wyborem, ale warto patrzeć na niego trzeźwo: nie daje zasilania podczas przerwy w dostawie prądu i nie rozwiązuje problemu nadwyżek w godzinach, kiedy dom praktycznie nie pobiera energii. Dlatego coraz częściej sens ma przynajmniej przygotowanie instalacji pod przyszły magazyn energii. Nie zawsze trzeba go kupować od razu, ale dobrze zaplanować miejsce i układ od początku.

Skoro wybór architektury wpływa na opłacalność, to równie ważne są błędy montażowe. W praktyce właśnie one najbardziej rozjeżdżają oczekiwania z rzeczywistym wynikiem.

Błędy montażowe, które naprawdę obniżają uzysk

Najbardziej kosztowne błędy nie są widowiskowe. Rzadko chodzi o spektakularną awarię. Częściej problemem są drobiazgi, które po zsumowaniu obniżają roczny uzysk o kilka lub kilkanaście procent. Z mojego doświadczenia to właśnie one najczęściej decydują, czy instalacja po prostu działa, czy działa dobrze.

  • Zacienienie jednego lub kilku modułów - nawet niewielki cień z komina, drzewa albo lukarny potrafi zbić pracę całego stringu.
  • Złe przypisanie modułów do MPPT - różne połacie dachu powinny pracować oddzielnie, a nie być zmuszane do jednego wspólnego punktu pracy.
  • Za mała wentylacja pod panelami - wysoka temperatura obniża sprawność i skraca żywotność sprzętu.
  • Źle poprowadzone przewody - luźne kable, ostre krawędzie i słabe złącza to proszenie się o awarie.
  • Brak porządnej ochrony przepięciowej - instalacja na dachu jest szczególnie narażona na skutki wyładowań i przepięć łączeniowych.
  • Przewymiarowanie bez analizy profilu zużycia - w net-billingu nadprodukcja nie daje takiego efektu, jak wielu osobom się wydaje.
  • Pominięcie dokumentacji powykonawczej - bez niej serwis i późniejsza rozbudowa są po prostu trudniejsze.

Jest jeszcze jeden problem, który często widzę przy tanich ofertach: instalacja wygląda poprawnie z daleka, ale oszczędza się na elementach, których klient nie widzi - listwach, złączach, SPD, uziemieniu, jakości połączeń. To nie są „dodatki”. To są części systemu, które chronią moduły, falownik i sam budynek. Jeśli ktoś próbuje na nich ciąć koszty, zwykle robi to kosztem bezpieczeństwa albo trwałości.

Kiedy schemat i montaż są już dopracowane, zostają formalności. I właśnie one w Polsce decydują, czy instalacja zostanie przyjęta bez przeciągania tematu przez tygodnie.

Formalności i rozliczenia w Polsce

W polskich realiach mikroinstalacja to najczęściej źródło o mocy do 50 kW przyłączone do sieci niskiego napięcia. Taki układ zwykle nie wymaga koncesji, ale wymaga poprawnego zgłoszenia do operatora systemu dystrybucyjnego. URE wskazuje też, że operator ma obowiązek przyłączyć mikroinstalację w terminie 30 dni od dokonania zgłoszenia, jeśli dokumentacja i układ zabezpieczeń są kompletne.

W praktyce zgłoszenie obejmuje nie tylko dane inwestora, ale też parametry falownika, modułów i schemat przyłączenia. Operator chce wiedzieć, jak instalacja jest zabezpieczona i w jaki sposób współpracuje z siecią. To normalne - sieć nie przyjmuje energii „na słowo”. Dla inwestora najważniejsze jest, by od początku mieć poprawną dokumentację, bo wtedy cała procedura przechodzi dużo sprawniej.

Od strony rozliczeń obecny model prosumencki opiera się na net-billingu, czyli rozliczaniu wartości energii oddanej i pobranej z sieci. To zmienia sposób myślenia o opłacalności. Zamiast maksymalizować samą produkcję, lepiej maksymalizować wykorzystanie energii wtedy, gdy jest wytwarzana. Dlatego coraz większe znaczenie mają urządzenia pracujące w dzień: bojler, klimatyzacja, wentylacja mechaniczna, pompa ciepła, ładowarka do auta czy magazyn energii.

Jeśli planujesz instalację także z myślą o przyszłej rozbudowie, ten etap jest dobrym momentem, by sprawdzić, czy falownik i rozdzielnica mają miejsce na dodatkowe obwody. To zwykle tańsze niż późniejsze przeróbki.

Co warto sprawdzić przed zleceniem montażu

Zanim podpiszę umowę albo akceptuję projekt, chcę zobaczyć kilka rzeczy na piśmie. Nie z ciekawości, tylko po to, by uniknąć późniejszych sporów o szczegóły. Najlepiej, jeśli wykonawca pokazuje nie tylko cenę, ale też sposób wykonania.

  • czy projekt uwzględnia nośność dachu i rzeczywiste strefy wiatrowe oraz śniegowe,
  • czy jest osobny plan dla stringów, a nie tylko ogólny rysunek rozmieszczenia paneli,
  • jakie zabezpieczenia DC i AC są przewidziane,
  • czy falownik ma odpowiednią liczbę MPPT i zakres napięć dla danej konfiguracji,
  • jak poprowadzone będą przewody przez dach, ściany i rozdzielnicę,
  • czy w cenie są pomiary, protokół uruchomienia i dokumentacja powykonawcza,
  • czy instalacja zostawia miejsce pod magazyn energii albo ładowarkę do auta,
  • jak wykonawca rozwiązuje temat serwisu i ewentualnej rozbudowy.

Ja zwykle proszę o jeden prosty dokument więcej niż większość klientów: jednokreskowy schemat instalacji z listą zabezpieczeń i modelami głównych urządzeń. To niewielki detal, ale bardzo ułatwia późniejszą kontrolę jakości. Dobrze zaprojektowany układ on-grid nie musi być skomplikowany - ma być logiczny, bezpieczny i dopasowany do domu, a nie do katalogu producenta.

Najlepsze instalacje nie są tymi, które wyglądają najbardziej efektownie na zdjęciu. Najlepsze są te, które po latach nadal pracują stabilnie, da się je łatwo serwisować i które od początku były zrobione pod realny profil zużycia energii. Jeśli schemat jest przemyślany, montaż spokojny, a formalności domknięte bez skrótów, instalacja on-grid zwykle odwdzięcza się przewidywalną pracą przez długi czas.

FAQ - Najczęstsze pytania

Instalacja on-grid to system PV podłączony do publicznej sieci energetycznej. Nadwyżki energii są oddawane do sieci, a w przypadku niedoboru prąd jest pobierany z niej. Jest to najpopularniejsze rozwiązanie dla domów i firm, zapewniające ciągłość zasilania.

Schemat instalacji on-grid to mapa całego układu, która zapewnia bezpieczeństwo, czytelność serwisu i optymalną opłacalność. Pokazuje rozmieszczenie paneli, falownika, zabezpieczeń DC/AC oraz sposób prowadzenia przewodów, co jest kluczowe dla prawidłowego działania.

Klasyczna instalacja on-grid nie zasila domu w przypadku awarii sieci. Falownik wyposażony jest w funkcję anti-islanding, która odłącza system dla bezpieczeństwa ekip serwisowych. Aby mieć zasilanie awaryjne, potrzebna jest rozbudowa o magazyn energii lub system hybrydowy.

Net-billing to obecny model rozliczeń, gdzie wartość energii oddanej i pobranej z sieci jest bilansowana. Skupia się na autokonsumpcji – im więcej energii zużyjesz na bieżąco, tym bardziej opłacalna jest instalacja. Nadprodukcja nie jest już tak korzystna jak kiedyś.

Najczęstsze błędy to zacienienie modułów, złe przypisanie do MPPT, brak wentylacji pod panelami, źle poprowadzone przewody, brak ochrony przepięciowej oraz przewymiarowanie instalacji bez analizy zużycia. Mogą one znacznie obniżyć uzysk energii.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

instalacja on-grid schemat
schemat instalacji fotowoltaicznej on-grid
jak działa instalacja on-grid
montaż fotowoltaiki on-grid
błędy w instalacji on-grid
Autor Kamil Dudek
Kamil Dudek
Nazywam się Kamil Dudek i od 6 lat zajmuję się elektryką oraz nowoczesną automatyką. Moje zainteresowanie tymi dziedzinami zaczęło się już w dzieciństwie, gdy fascynowały mnie różnorodne systemy elektroniczne i ich działanie. Dziś czerpię satysfakcję z dzielenia się wiedzą na temat instalacji elektrycznych oraz nowoczesnych rozwiązań automatyzacyjnych. W moich tekstach staram się w przystępny sposób wyjaśniać złożone zagadnienia, porównując różne źródła i analizując najnowsze trendy w branży. Zawsze dążę do tego, aby dostarczać rzetelne, zrozumiałe i aktualne informacje, które pomogą czytelnikom lepiej zrozumieć tematykę elektryki i automatyki.
