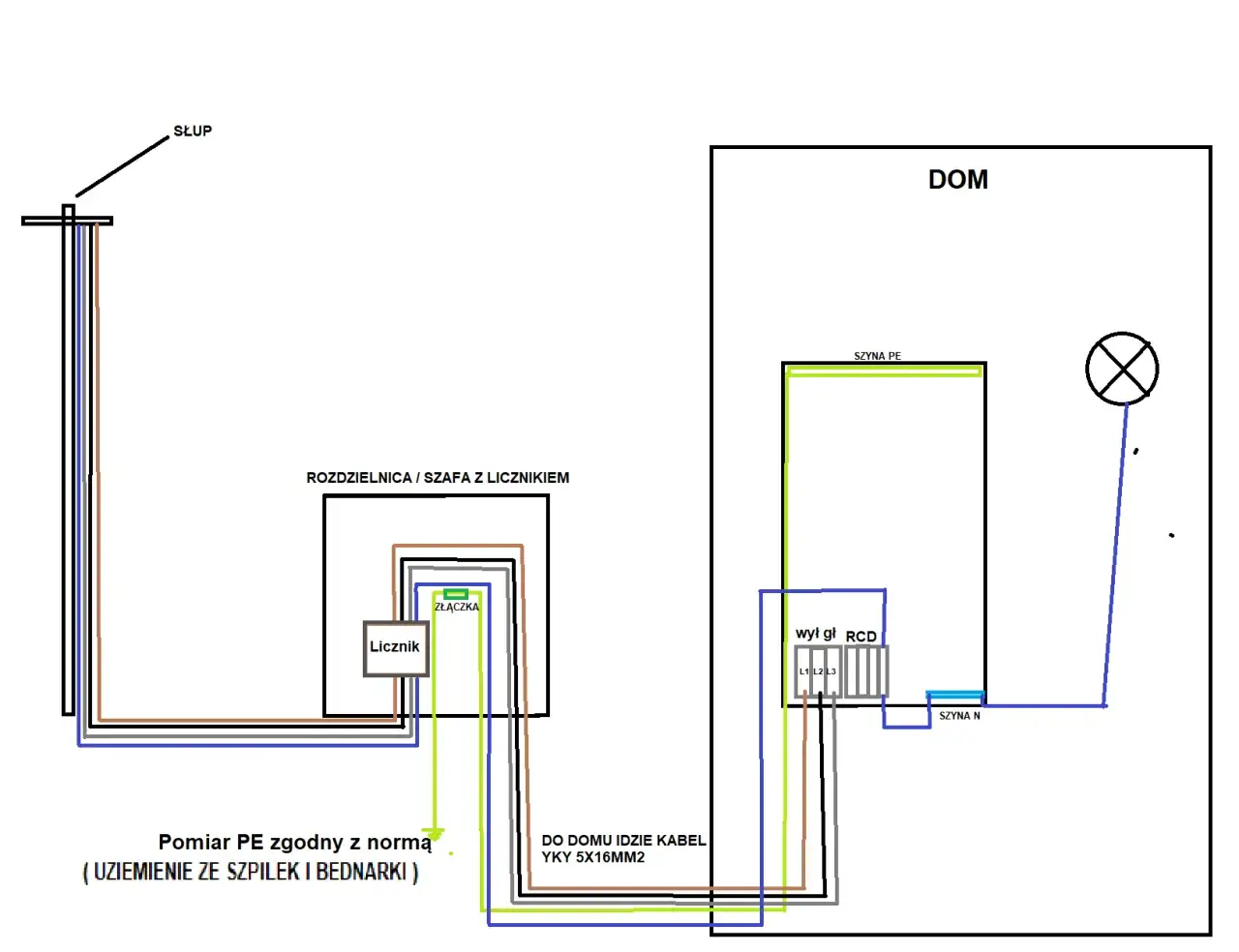

Przyłącze elektryczne do domu to jeden z tych tematów, które najlepiej ogarnąć zanim na działce ruszą większe prace. Od dobrze złożonego wniosku, przez dobór mocy, aż po wybór rodzaju przyłącza zależy nie tylko termin uruchomienia prądu, ale też to, czy później nie trzeba będzie poprawiać instalacji albo dopłacać za rozbudowę sieci. Poniżej rozkładam cały proces na praktyczne etapy, bez urzędowego żargonu i bez udawania, że wszystkie decyzje są oczywiste.
Najważniejsze informacje w skrócie
- Przyłączenie domu do sieci zaczyna się od wniosku o warunki przyłączenia, a nie od samego kopania w ziemi.
- Dla przyłączy niskiego napięcia operator zwykle wydaje warunki w 21-30 dni, a sama realizacja trwa najczęściej od kilku do kilkunastu miesięcy.
- Najwięcej problemów powoduje źle oszacowana moc przyłączeniowa i niekompletne załączniki.
- Po stronie inwestora zostają zwykle projekt, instalacja wewnętrzna, przygotowanie terenu i dopięcie formalności budowlanych.
- Koszt rośnie szczególnie wtedy, gdy sieć jest daleko, trzeba rozbudować infrastrukturę albo zasilanie ma być tymczasowe na czas budowy.
- Najbezpieczniej planować cały proces równolegle z projektem domu, a nie dopiero na finiszu budowy.

Gdzie kończy się przyłącze, a zaczyna instalacja domu
W praktyce najwięcej nieporozumień bierze się z jednego prostego błędu: ludzie wrzucają do jednego worka przyłącze, instalację wewnętrzną i późniejszą umowę na energię. To są trzy różne sprawy. Przyłącze łączy sieć operatora z Twoją nieruchomością, a instalacja w budynku odpowiada już za rozprowadzenie prądu po domu, gniazdka, oświetlenie i odbiory poszczególnych obwodów.
Ja zawsze patrzę na to tak: operator odpowiada za doprowadzenie energii do punktu granicznego, a inwestor za to, co dzieje się dalej na działce i w budynku. W praktyce oznacza to między innymi:
- operator określa warunki techniczne przyłączenia i realizuje część sieciową,
- inwestor składa wniosek, zapewnia tytuł prawny do działki i przygotowuje instalację po swojej stronie,
- układ pomiarowy i miejsce jego montażu muszą być zgodne z wymaganiami operatora,
- wewnętrzna linia zasilająca, czyli WLZ, łączy złącze z rozdzielnicą w domu i należy już do instalacji obiektu.
W nowym domu bardzo często pojawia się jeszcze jedno pojęcie: ZKP, czyli złącze kablowo-pomiarowe. To punkt, w którym spotykają się sprawy operatora i inwestora, a licznik dostaje swoje miejsce. Kiedy rozumiesz już tę granicę odpowiedzialności, łatwiej przejść przez sam proces i nie zamienić formalności w serię korekt.
Jak wygląda proces od wniosku do pierwszego zasilenia
W 2026 r. większość operatorów mocno pcha proces online, ale logika pozostaje podobna: najpierw wniosek, potem warunki, później umowa i dopiero na końcu realizacja. Z mojego doświadczenia największy błąd to odkładanie tego na moment, kiedy dom jest już prawie gotowy. Sieć nie zawsze nadąża za budową, więc wniosek składa się możliwie wcześnie.
| Etap | Co robisz | Na co uważać | Typowy czas |
|---|---|---|---|
| 1. Wniosek o warunki | Składasz dokument z danymi działki, zapotrzebowaniem na moc i załącznikami. | Najczęstsze opóźnienia to braki formalne i nieczytelny szkic sytuacyjny. | 21-30 dni dla niskiego napięcia, zależnie od operatora. |
| 2. Warunki przyłączenia | Otrzymujesz parametry techniczne, miejsce podłączenia i wymagania po stronie inwestora. | Sprawdź termin ważności dokumentu i czy moc jest wystarczająca. | Wydawane po analizie wniosku. |
| 3. Umowa o przyłączenie | Podpisujesz dokument regulujący zakres prac, koszty i terminy. | Nie podpisuj w ciemno, jeśli warunki nie pasują do projektu domu. | Zależnie od sprawności obiegu dokumentów. |
| 4. Realizacja | Operator wykonuje swoją część, a Ty przygotowujesz instalację i dostęp do działki. | Tu najczęściej wychodzą kolizje z ogrodzeniem, bramą albo inną infrastrukturą. | Od kilku do kilkunastu miesięcy. |
| 5. Zgłoszenie gotowości | Informujesz, że instalacja po Twojej stronie jest gotowa do podłączenia. | Bez gotowej instalacji domowej samo przyłącze nie wystarczy. | Po zakończeniu prac po stronie inwestora. |
Warto też pamiętać o jednej praktycznej rzeczy: jeśli wniosek zawiera braki, operator zwykle wzywa do ich uzupełnienia i wstrzymuje bieg terminu. To drobiazg, który potrafi przesunąć całą inwestycję o tygodnie, a czasem dłużej. Największe opóźnienie i tak najczęściej zaczyna się nie na budowie, tylko na etapie źle dobranej mocy.
Jak dobrać moc przyłączeniową bez zgadywania
Tu nie ma miejsca na intuicję typu „wezmę trochę zapasu i będzie dobrze”. Moc przyłączeniowa powinna wynikać z realnego planu użytkowania domu, a nie z życzeniowego myślenia. Jak podaje PGE Dystrybucja, warto oprzeć się przede wszystkim na projekcie domu i uwzględnić urządzenia, które mogą działać jednocześnie.
Najpierw sprawdź trzy rzeczy:
- jakie urządzenia grzewcze planujesz,
- czy kuchnia ma być oparta na płycie indukcyjnej,
- czy w przyszłości dojdzie ładowarka do auta, klimatyzacja albo pompa ciepła.
W domach jednorodzinnych często kończy się to wyborem instalacji trójfazowej, bo daje większy komfort i bezpieczniejszy rozkład obciążeń. Jednofazowe zasilanie nadal bywa stosowane, ale przy bardziej elektrycznym domu szybko robi się ciasno. To ważne szczególnie wtedy, gdy planujesz ogrzewanie pompą ciepła, płytę indukcyjną i jeszcze sporadyczne ładowanie samochodu z garażu.
Ja zwykle uczulam inwestorów na różnicę między tym, co „działa dziś”, a tym, co dojdzie za dwa lata. Rozbudowa zapotrzebowania po zamieszkaniu jest możliwa, ale zmiana mocy bywa wtedy dodatkową procedurą, a czasem wymaga też korekty infrastruktury. Kiedy moc jest już dobrze policzona, pozostaje pytanie najprostsze z pozoru: ile to wszystko kosztuje.
Ile to kosztuje i za co naprawdę płacisz
Koszt przyłączenia nie jest jedną prostą kwotą z cennika, bo zależy od regionu, długości przyłącza, warunków terenowych i tego, czy sieć trzeba tylko „dociągnąć”, czy też rozbudować. W standardowym domu jednorodzinnym płacisz za samą opłatę przyłączeniową, ale po stronie inwestora dochodzą też wydatki na projekt, roboty ziemne, przygotowanie instalacji wewnętrznej i czasem dodatkowe prace geodezyjne.
| Element kosztu | Co obejmuje | Dlaczego cena się zmienia |
|---|---|---|
| Opłata przyłączeniowa | Przygotowanie i wykonanie części po stronie operatora. | Wpływa na nią taryfa operatora, moc i długość przyłącza. |
| Projekt i uzgodnienia | Dokumentacja, szkice, czasem aktualizacja planu działki. | Komplikują je kolizje z inną infrastrukturą i nietypowy układ działki. |
| Roboty po stronie inwestora | Przygotowanie trasy, wykopy, przepusty, instalacja wewnętrzna. | Najdroższe bywają długie odcinki i trudny teren. |
| Zmiana mocy lub przebudowa | Dodatkowe formalności i ewentualne prace po stronie sieci. | To kosztuje więcej, jeśli dom został źle zaplanowany na starcie. |
Przykładowo, w taryfie TAURON Dystrybucji dodatkowe metry ponad 200 m są rozliczane osobno, a stawka zależy od tego, czy przyłącze jest kablowe, czy napowietrzne. To dobry sygnał ostrzegawczy: im dalej działka leży od istniejącej sieci, tym większe ryzyko, że sama „opłata za podłączenie” nie będzie jedynym wydatkiem. Z kolei tymczasowe zasilanie budowy ma własne stawki i nie należy go mylić z docelowym przyłączeniem domu.
W praktyce najrozsądniej jest przyjąć prostą zasadę: zanim zamkniesz budżet, poproś o warunki przyłączenia i sprawdź, czy inwestycja nie wymaga dodatkowych robót w pasie drogowym, na sąsiedniej działce albo po stronie rozbudowy sieci. To właśnie te detale przesuwają koszty najbardziej. A skoro koszty zależą od wariantu technicznego, warto od razu porównać dostępne rozwiązania.
Kablowe, napowietrzne czy tymczasowe zasilanie budowy
Wybór wariantu nie sprowadza się do pytania „co jest tańsze”. Liczy się też trwałość, estetyka, odporność na warunki atmosferyczne i to, jak długo dana konfiguracja ma pracować. Dla nowego domu najczęściej sens ma przyłącze kablowe, ale nie zawsze jest to opcja najtańsza albo najszybsza.
| Wariant | Zalety | Wady | Kiedy ma sens |
|---|---|---|---|
| Kablowe | Estetyczne, mniej podatne na wiatr i uszkodzenia, dobrze pasuje do nowej zabudowy. | Wymaga robót ziemnych i bywa droższe przy trudnym terenie. | Gdy budujesz dom od zera i chcesz rozwiązania docelowego. |
| Napowietrzne | Czasem prostsze do wykonania, jeśli infrastruktura już istnieje w pobliżu. | Widoczne, bardziej narażone na warunki pogodowe i ograniczenia terenowe. | Gdy działka i lokalne warunki techniczne to uzasadniają. |

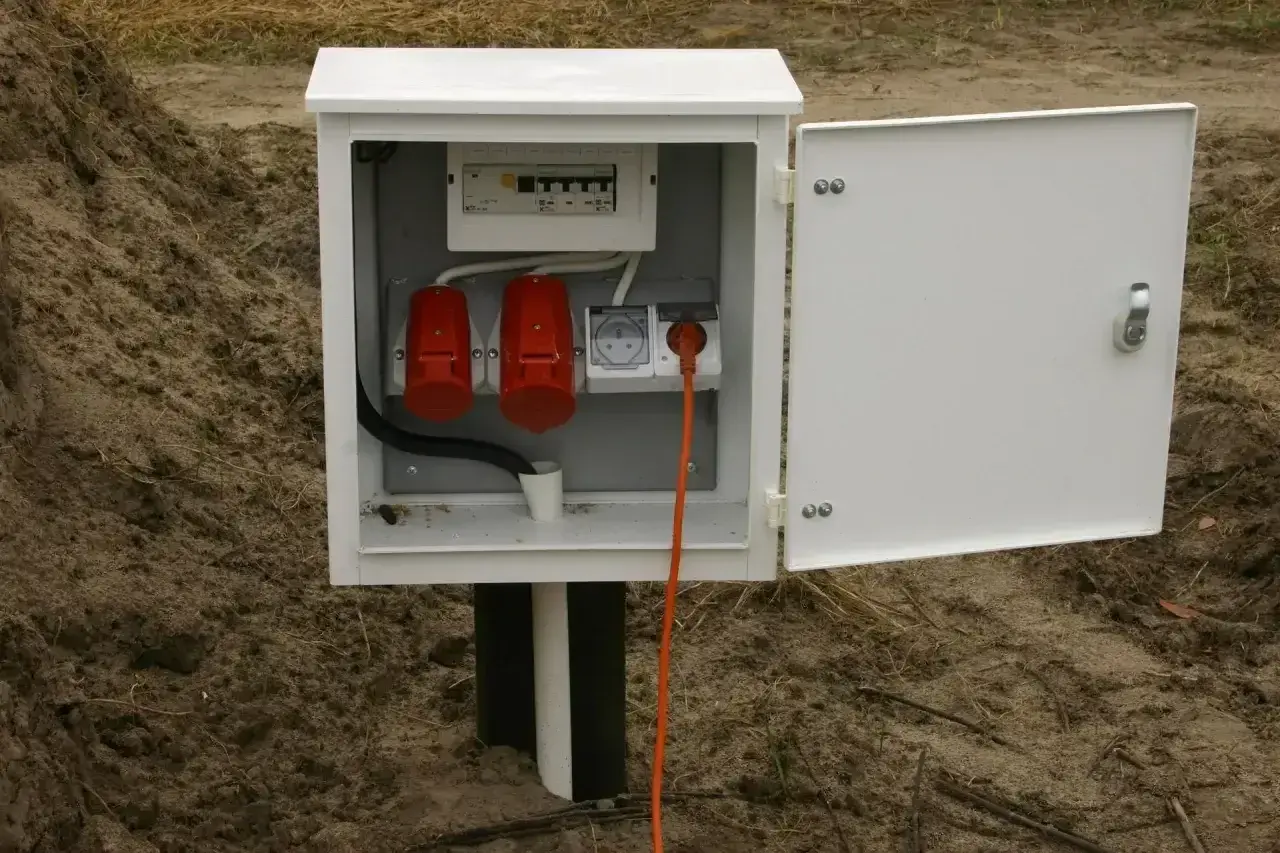

| Tymczasowe zasilanie budowy | Umożliwia pracę na budowie zanim dom będzie gotowy do odbioru. | To rozwiązanie przejściowe, a nie finalne. | Gdy potrzebujesz prądu do narzędzi, betoniarki czy oświetlenia placu budowy. |
Przy budowie domu tymczasowe zasilanie potrafi uratować harmonogram, ale trzeba traktować je jako etap pośredni. W taryfie TAURON Dystrybucji opłata za przyłączenie tymczasowe na niskim napięciu wynosi 10,30 zł netto za każdy kW mocy przyłączeniowej, więc łatwo policzyć, że przy większym zapotrzebowaniu suma szybko rośnie. To dobry przykład, dlaczego warto zawczasu wiedzieć, czy potrzebujesz tylko prądu na budowę, czy od razu pełnego rozwiązania docelowego.
Po wyborze wariantu technicznego zostają już głównie formalności i organizacja prac, ale właśnie tam najłatwiej o drobne błędy, które później zatrzymują cały proces.
Najczęstsze błędy, które opóźniają podłączenie
Najbardziej kosztowne pomyłki rzadko są spektakularne. Zwykle to drobne niedopatrzenia, które same w sobie wyglądają niewinnie, ale w praktyce zatrzymują całą procedurę. Z mojej perspektywy najczęściej powtarzają się te same błędy:
- zbyt późne złożenie wniosku, kiedy harmonogram budowy już się sypie,
- niedoszacowanie mocy przyłączeniowej, bo w projekcie nie uwzględniono wszystkich urządzeń,
- niekompletne załączniki, zwłaszcza szkic sytuacyjny albo plan zabudowy,
- brak zgodności między projektem domu a oczekiwaniami wobec przyłącza,
- zły punkt lokalizacji złącza, przez co trzeba poprawiać ogrodzenie, podjazd albo trasę kablową,
- mylenie przyłącza z instalacją wewnętrzną i zakładanie, że „operator zrobi wszystko”.
Najgroźniejszy jest błąd pierwszy, bo on uruchamia lawinę opóźnień. Drugi bywa jeszcze bardziej podstępny: dom formalnie dostaje prąd, ale po wprowadzeniu się okazuje się, że obciążenie sieci jest za małe i trzeba wracać do tematu. Jeśli masz już projekt albo jesteś w trakcie budowy, lepiej wyłapać te rzeczy wcześniej niż płacić za korekty później. To prowadzi do ostatniego, bardzo praktycznego kroku.
Co sprawdzić przed złożeniem wniosku, żeby nie wracać do papierów
Przed wysłaniem dokumentów sprawdzam zawsze pięć rzeczy. To prosty filtr, ale w praktyce oszczędza sporo nerwów.
- Czy masz tytuł prawny do działki i możesz go w razie potrzeby potwierdzić.
- Czy plan zabudowy albo szkic sytuacyjny pokazuje dom, granice działki i orientacyjne miejsce przyłączenia.
- Czy zapotrzebowanie na moc odpowiada realnemu wyposażeniu domu, a nie tylko pierwszej wersji projektu.
- Czy wiesz, czy potrzebujesz zasilania tymczasowego na czas budowy, czy od razu docelowego.
- Czy lokalizacja złącza i trasa kabla nie kolidują z ogrodzeniem, bramą, podjazdem albo inną instalacją podziemną.
Jeżeli te punkty są dopięte, przyłączenie zwykle przebiega spokojniej i bez zbędnych przestojów. W praktyce właśnie to odróżnia dobrze poprowadzoną inwestycję od takiej, która co chwilę wraca do poprawy dokumentów. Jeśli podchodzisz do tematu jak do realnej części projektu domu, a nie formalności „na później”, cały proces staje się dużo bardziej przewidywalny.
